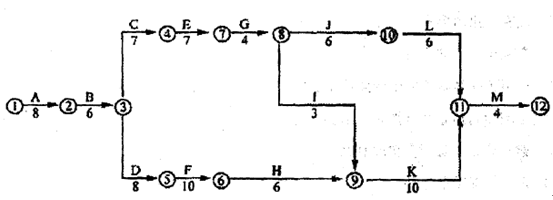

  七、某房屋建筑工程原施工进度网络计划(双代号)如图所示,该工程总工期为一年,在工程按计划进行14周后(已完成A,B两项工程施工),业主方向承包方提出增加一项新的土方工程项目N,该项工作要求在F工作结束以后开始,并在G工作开始前完成,以保证G工作在E和N工作完成后开始施工,根据承包商提出并经监理工程师研究认可,该项N工作的施工时间约需9周。

  问题:

  1.在原计划中,增加一项新工作N(即在双代号网络图中增加一项新工作6--7,施工持续时间为9周)后,监理工程师应否给予承包方以工期延长?延长多少?

  2.原计划中,工作C, F, J三项均为土方工程,土方工程最分别为7000m3,10000m3和6000m3,共计23000m3。增加的工作N也是土方工程,其土方工程量为9000m3。所以土方工程量增加后总计为32000m3,比原来的23000m3。增加了39.1%.根据合同规定,工程量增加超出25%时,双方可以重新确定其单价,经协商,新的土方工程单价可从原来的15元/m3增加到17元/m3。试问调价后的土方工程总费用应为多少?

  3.按照原施工计划,C,F,J三项土方工程均使用一台挖土机先后施工,所增加新的土方工程项目N仍拟用该台挖土机施工。现承包方提出,由于增加N工程后,使租用的挖土机增加了闲置时间,要求补偿机械闲置费用(按每台闲置1天为800元计),试问业主是否应给予补偿?补偿费用多少?
