备考2014年二级建造师:建筑实务历年考点(63)
下面介绍一种简单求出关键线路(关键工作)的方法——线路法
以2010年实务案例一为例
背景资料
某写字楼工程,地下1层,地上10层,当主体结构已基本完成时,施工企业根据工程实际情况,调整了装修施工组织设计文件,编制了装饰工程施工进度网络计划,经总监理工程师审核批准后组织实施。

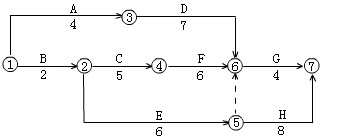

如下图:
问题:
1.指出本装饰工程网络计划的关键线路(工作),计算计划工期。
答:1.用线路法找关键线路,计算工期(累加持续最长的工作即为关键工作)
线路1:①→③→⑥→⑦ 4+7+4=15天
线路2:①→②→④→⑥→⑦ 2+5+6+4=17天
线路3:①→②→⑤→⑥→⑦ 2+6+4=12天
线路4:①→②→⑤→⑦ 2+6+8=16天
则计划关键线路为:①→②→④→⑥→⑦
计划关键线路(工作)为:B-C―F-G;计划工期为17天。
下面介绍一种快速求工期和确定关键线路(关键工作)的方法——标号法
标号法的含义,就是在双代号网络图中标出每一个节点,以该节点为开始的工作的最早开始时间。以2008年实务第一题为例说明
