2014年二级建造师机电实务案例题专练2

2014-04-01 14:32来源:学信教育网评论 浏览

迎接2014年二级建造师考试案例题专练来喽!在二级建造师实务考试中,案例题所占的分值比重相当大,不可忽视,把握好案例题,等于把握好了实务这一科。该试题节选自历年真题部分,答案由教学研究中心专家团队提供网站教研老师在线答疑权限请申请本站vip会员获取此试题适用于将教材通读一遍以上的考生。历年真题的作用不可忽视哦~~

vip会员获取方式:

参加学信教育2014年二级建造师基础强化、模考演习、考点习题精析、重难点突破、实务案例突破、全程无忧课程学习的学员。马上咨询网站客服申请!

试题:

背景资料:

某建筑空调工程中的冷热源主要设备由某施工单位吊装就位,设备需吊装到地下一层(-7.5m),再牵引至冷冻机房和锅炉房就位。施工单位依据设备一览表(见下表)及施工现场条件(混凝土地平)等技术参数进行分析、比较,制定了设备吊装施工方案,方案中选用KMK6200汽车式起重机,起重机在工作半径19m、吊杆伸长44.2m时,允许载荷为21.5t,满足设备的吊装要求。锅炉房的泄爆口尺寸为9000m×4000m,大于所有设备外形尺寸,设置锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊入,冷水机组和蓄冰槽需用卷扬机牵引到冷冻机房就位。

吊装设备一览表

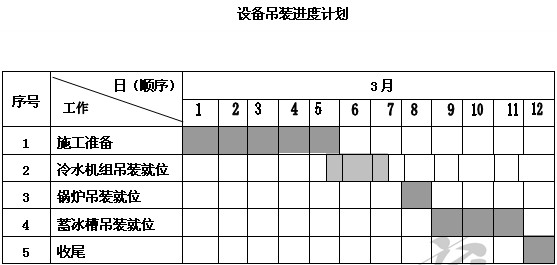

在吊装方案中,绘制了吊装施工平面图,设置吊装区,制定安全技术措施,编制了设备吊装进度计划(见下表)。施工单位按吊装的工程量及进度计划配置足够的施工作业人员。



问题:

1、设备吊装工程中应配置哪些主要的施工作业人员?

2、起重机的站立位置的地基应如何处理?

3、指出进度计划中设备吊装顺序不合理之处?说明理由并纠正。

4、在设备的试吊中,应关注哪几个重要步骤?



2、起重机在吊装前必须对吊车站立位置的地基进行平整和压实,按规定进行沉降预压试验。在复杂地基上吊装重型设备,应请专业人员对基础进行专门设计,验收时同样要进行沉降预压试验。

3、进度计划中设备吊装顺序不合理之处:锅炉吊装就位后进行蓄冰槽吊装就位。

理由:锅炉房泄爆口位设备的吊装口,所有设备经该吊装口吊入。

纠正:应该最后进行锅炉吊装就位。

4、在设备的试吊中,应关注的几个重要步骤:吊起设备的高度、停留时间、检查部位、是否合格的判断标准、调整的方法和要求等。

(责任编辑:·静)
