2012二级建造师市政实务考试试题及答案(4)

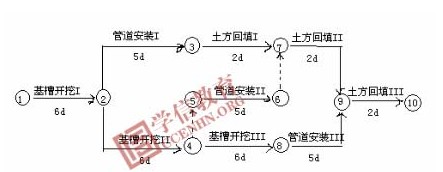

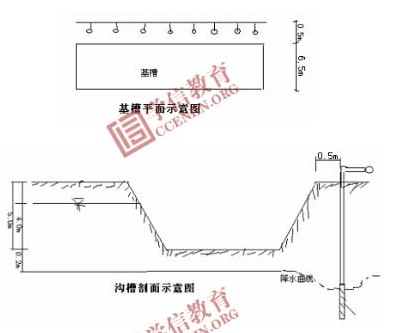

三、案例分析题(共4题,每题20分) 背景资料一: 某项目部承建一项城市道路工程,道路基层结构为200mm厚碎石垫层和350mm厚水泥稳定碎石基层。 项目部按要求配置了专职安全员,并成立了以安全员为第一责任人的安全领导小组,成员由安全员、项目 经理及工长组成。项目部根据建设工程安全检查标准要求,在大门口设置了工程概况牌、环境保护制度 牌、施工总平面图公示标牌。项目部制定的施工方案中,对水泥稳定碎石基层的施工进行详细规定:要 求350mm厚水泥稳定碎石分两层摊铺,下层厚度为200mm,上层厚度为150mm,采用15t压路机碾压。为 保证基层厚度和高程准确无误,要求在面层施工前进行测量复核,如出现局部少量偏差则采用薄层贴补 法进行找平。在工程施工前,项目部将施工组织设计分发给相关各方人员,以此作为技术交底,并开始 施工。 问题: 1、指出安全领导小组的不妥之处,改正并补充小组成员。 答:不妥(1分)项目经理为第一责任人(1分)项目技术负责任(1分)项目班组长(1分)负责从开 工到竣工全过程安全生产工作(1分) 2、根据背景材料,项目部还要设置哪些标牌? 答:安全生产牌(1分)、文明施工牌(1分),消防保卫(防火责任)牌(1分)、安全无重大事故计 时牌(1分)、管理人员名单及监督电话牌(1分) 3、指出施工方案中错误之处,并指出正确做法。 答:①直接用15t压路机错误(1分)应采用大于18吨压路机进行碾压(1分) ②采用薄层贴补的方法找平错误(1分)应遵守“宁高勿低,宁刨勿补”的原则(2分) 4、说明把施工组织设计文件作为技术交底做法的不妥之处并改正。 答:直接把施工组织设计交给相关各方人员作为交底不妥(1分)应由技术负责人(1分)向施工人员 (1分)讲解设计’规范要求(1分)强调工程难点及解决办法(1分) 背景资料二: 某施工单位承接了一项市政排水管道工程,基槽采用明挖法放坡开挖施工,基槽宽度为6.5m,开挖深 度为5m,场地内地下水位于地表下1m ,施工单位拟采用轻型井点降水,井点的布置方式和降深等示意 图如下: 施工单位组织基槽开挖、管道安装和土方回填三个施工队流水作业,并按I、II、III划分成三个施 工,根据合同工期要求绘制网络进度图如下: 问题: 1、指出降水井点布置的不妥之处,并写出正确的做法。 答: ①降水井点布置采用单排井点不合理(1分)沟槽深度达到5米以上,基坑宽度为6.5m,应采用双排井 点布置(2分) ②降水井管基坑壁0.5m不合理(1分)降水井管与坑壁距离应大于1.0~1.5m(1分) 2、降水深度是否妥当,如不妥请改正。 答:降水深度为基底以下0.2m不正确(2分)降水深度应为基底以下0.5m(3分) 3、网络进度图上有两个不符合逻辑的地方,请在图上用虚线画出虚工作,让逻辑更合理。 答:图复制过来(1分)管道安装1到管道安装2用虚线连上箭头指向安装2(2分)安装2指向安装3, 箭头指向安装三(2分) 4、计算本工程的总工期,并指出关键线路。 答:关键线路:1—2—4—8—9—10(2分)1+2+4+8+9+10(1分)=25(2分)
(责任编辑:静)
