试题:

背景资料:

项目部承接的新路下有一条长750m,直径1000mm的混凝土污水管线,埋深为地面以下6m。管道在0+400至0+450处穿越现有道路。场地地质良好,地下水位于地下8m,设计使用明挖开槽施工。项目部的方案以现有道路中线(按半幅断路疏导交通)为界将工程分为A1、B1两段施工(见图)并编制施工进度计划,总工期为70天。其中A1段(425m)工期为40天。B1(325m)工期为30天,A1段首先具备开工条件。

由于道路繁忙,交管部的要求全幅维持交通。按期要求,项目部建议业主将C2段50m改为顶管施工。工期30天,取得业主同意,在考虑了投入施工设备及施工人员的基础上,重新编制的施工方案和施工进度计划。

1、C2段改为顶管施工需要设计单位出具什么文件,该文件上必须有哪些手续方有效?

2、因现有道路段(C2)施工方法变更,项目编制方案应办理什么手续?

3、采用横道图法说明项目经理应如何安排在70天内完成此项目工程?横道图采用下表

2.因现有道路段(C2段)施工方法变更,项目部重新编制的施工方案应按原审批程序办理变更审批手续。

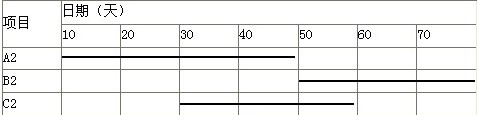

3.横道图

要点是;A2段先施工,时间延续不得突破40天;B2段、C2段后施工,时间延续不得突破30天;总工期不得突破70天

4.顶管工作井在地面应采取的防护措施;设置警示牌、防护围栏、防水和杂物进入工作井的矮围墙、夜间警示灯等。
