2015年二级建造师市政实务预习:场区高程控制网

2015-02-04 09:37来源:学信教育网评论 浏览

2015年二级建造师《市政工程管理与实务》预习计划:第十六阶段

生活垃圾填埋场填埋区防渗层施工技术: 泥质防水层施工土工合成材料膨润土垫(GCL) 施工聚乙烯(HDPE) 膜防渗层施工技术

生活垃圾填埋场填埋区导排系统施工技术: 卵石粒料的运送和布料摊铺导排层、收集渠码砌HDPE渗沥液收集花管连接生活垃圾导排系统施工控制要点

垃圾填埋与环境保护技术: 垃圾填埋场选址与环境保护垃圾填埋场建设与环境保护

施工测量主要内容与常用仪器: 施工测量的基本概念常用仪器及测量方法

场区控制测量: 场区控制测量特点与规定场(厂)区平面控制网场区高程控制网

竣工图编绘与实测: 竣工图编绘编绘竣工图的方法和步骤

栽植基础工程: 栽植前土壤处理重盐碱、重黏土地土壤改良 设施顶面栽植基层工程坡面绿化防护栽植基层工程水湿生植物栽植槽工程

【点击回顾:市政实务第十五阶段预习知识点】

(一)测量等级与方法

(1)场区高程控制网系采用Ⅲ(三)、Ⅳ(四)等水准测量的方法建立,大型场区的高程控制网应分两级布设。首级为Ⅲ等水准,其下用Ⅳ等水准加密。小型场区可用Ⅳ等水准一次布设。水准网的绝对高程应从附近的高级水准点引测(被引用的水准点应经过检查),联系于网中一点,作为推算高程的依据。

(2)为保证水准网能得到可靠的起算依据和检查水准点的稳定性,应在场地适当地点建立高程控制基点组,其点数不得少于三个,点间距离以50〜100m为宜,高差应用I等水准测定。每隔一定时间,或发现有变动的可能时,应将全区水准网与高程控制基点组进行联测,以查明水准点高程是否变动。如经检测证实个别点有较大的变化,应及时求得新的高程值。

(3)各级水准点标桩要求坚固稳定。Ⅳ等水准点可利用平面控制点,点间距离随平面控制点而定。Ⅲ等水准点一般应单独埋设,点间距离一般以600m为宜,可在400〜800m之间变动,Ⅲ等水准点一般距离厂房或高大建筑物应不小于25m、距振动影响范围以外应不小于5 m、距回填土边线应不小于15m。水准基点组应采用深埋水准标桩。

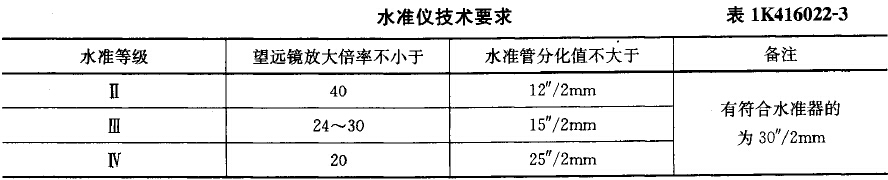

(4)Ⅱ、Ⅲ、Ⅳ等水准测量的仪器应符合表1K416022-3中的要求。

(5)应在水准点埋设两周后进行水准点的观测,且应在成像清晰、稳定时进行,作业中应遵守下列规定:

1)Ⅱ等水准视线长度50m,Ⅲ等水准视线长度65m,IV等水准视线长度80m为宜;

2)Ⅱ等水准测站前后视距离之差不得大于lm,Ⅲ等不得大于2m,IV等不得大于4m;

3)Ⅱ等水准两点间前后视累计差不得大于3m,Ⅲ等不得大于5 m,IV等不得大于10m;

Ⅱ等水准视线距地面的高度不应小于0.5m,Ⅲ、IV等不得小于0.3m。

(二)观测程序

1.选点与标桩埋设

水准点的间距,宜小于1km。水准点距离建(构)筑物不宜小于25m ;距离填土边线不宜小于15m。建(构)筑物高程控制的水准点,可单独埋设在建(构)筑物的平面控制网的标桩上,也可利用场地附近的水准点,其间距宜在200m左右。

施工中使用的临时水准点与栓点,宜引测至现场既有建(构)筑物上,引测点的精度不得低于原有水准点的等级要求。

2.水准观测

Ⅲ等水准测量宜采用铟瓦水准尺,IV等水准测量所使用的水准尺为红黑两面的水准尺。其观测方法宜采用中丝测高法,三丝读数。具体方法如下。

IV等水准测量:视线长度不超过100m。每一测站上,按下列顺序进行观测:

(1)后视水准尺的黑面,读下丝、上丝和中丝读数; (2)后视水准尺的红面,读中丝读数; (3)前视水准尺的黑面,读下丝、上丝和中丝; (4)前视水准尺的红面,读中丝读数。

以上的观测顺序为“后—后—前—前”,在后视和前视读数时,均先读黑面再读红面,读黑面时读三丝读数,读红面时只读中丝读数。

Ⅲ等水准测量:视线长度不超过75m。观测顺序应为“后—前—前—后”。

(1)后视水准尺的黑面,读下丝、上丝和中丝读数; (2)前视水准尺的黑面,读下丝、上丝和中丝读数; (3)前视水准尺的红面,读中丝读数; (4)后视水准尺的红面,读中丝读数。

3.水准测量的限差

水准测量的关键技术要即是水准测量的限差要求,不符合限差要求的水准测量成果不得使用。

Ⅱ、Ⅲ、Ⅳ等水准测量均应进行往返测,或单程双线观测,其测量结果应符合表1K416022-4 的规定。

4.水准测量的平差

水准网的平差,根据水准路线布设的情况,可采用各种不同的方法。附合在已知点上构成结点的水准网,采用结点平差法。若水准网只具有2〜3 个结点,路线比较简单,则采用等权代替法。作为厂区高程控制的水准网,一般都构成环形,而且网中只具有惟一的高程起算点,因而多采用多边形图解平差法。这种方法全部计算都在图上进行,可迅速求得平差结果。

(三)主要技术要求

(1)场区高程控制网应布设成附合环线、路线或闭合环线。高程测量的精度,不宜低于三等水准的精度。

(2)施工现场的高程控制点有效期不宜超过半年,如有特殊情况可适当延长有效期,但应经过控制校核。

(3)矩形建(构)筑物应据其轴线平面图进行施工各阶段放线;圆形建(构)筑物应据其圆心施放轴线、外轮廓线。
