三.案例分析题(共4题,每题20分)

(一)

背景资料

某河道治理工程施工面向社会公开招标,某公司参加了投标。中标后与业主签订了施工合同。在开展工
程投标及施工过程中有如下事件:
事件1:编制投标报价文件时,通过工程量复核,把措施项目清单中围堰工程量12000m³修改为10000m³。

并编制了单价分析表如下:

事件2:该公司拟定胡**为法定代表人,胡**组织完成投标文件的编制,随后为开标开展了相关准备工作。
事件3:2011年11月,围堰施工完成,实际工程量为13600m³,在当月工程进度款支付申请书中,围堰工程
结算费用计算为13000*7.38=95940(元)
事件4:因护坡工程为新型混凝土砌块,制作与安装有特殊技术要求,业主向该公司推荐了具备相应资质
的分包人。

问题:

1.指出围堰填筑单价分析表中A.B.C.D分别代表的费用名称。
2.事件2中,该公司为开标开展的相关准备工作有哪些?
3.事件3中,围堰工程结算费用计算是否正确,说明理由;如不正确,给出正确结果。
4.根据《水利建设工程施工分包管理规定》(水建管[2005]304号),事件4中该公司对业主推荐分包人的
处理方式有哪几种?并分别写出其具体做法。

(二)

背景资料

某水闸工程由于长期受水流冲刷和冻融的影响,闸墩混凝土碳化深度最大达5.5cm,交通桥损坏严重。工
程加固处理内容包括:闸墩采用渗透性结晶材料进行表层加固;拆除原交通桥面板,全部更换为现浇
“T”型梁板等。
在工厂加固过程中,监理单位在质量检查中发现“T”型梁板所使用的Φ32钢筋焊接条件不合格,无法保
证工程安全,施工单位对已经浇筑完成的“T”型梁板全部报废处理并重新浇筑,造成质量事故,直接经
济损失15万元。
质量评定项目划分时,将该水闸加固工程作为一个单位工程,交通桥作为一个分部工程。每孔“T”型梁
板作为一个单元工程,每个混凝土闸墩碳化处理作为一个单元工程。在《单元工程评定标准》中未涉及
混凝土闸墩碳化处理单元工程质量评定标准。
工程完工后,项目法人主持进行单位工程验收,验收主要包括对验收中发现的问题提出处理意见等内容。

问题:

1.写出混凝土闸墩碳化处理单元工程质量评定标准的确定程序。
2.“T”型梁板浇筑质量事故等级属于哪一类,请说明理由。
3,分别指出“T”型梁板质量事故对①“T”型梁板单元工程.②交通桥分部工程.③水闸单位工程的质
量等级评定结果(合格与优良)有无影响,并说明理由。
4.本工程进行单位工程验收,验收主要工作除背景材料中给出的内容外,还应该进行哪些主要工作?

(三)

背景资料

某水闸加固工程,闸室共3孔.每孔净宽10.0m.底板顶面高程为20.0m闸墩顶高程32.0m墩顶以上为混凝土
排架.启闭机房及公路桥,加固方案;地板顶面现浇30cm厚混凝土,闸墩外包15cm厚混凝土.拆除重建排
架.启闭机房.公路桥。
为方便施工,加快施工进度,施工单位在未经复核的情况下,当现浇桥面板混凝土强度达到设计强度的
70%是即拆除脚手架及承重模板。一辆特种起重机在桥上进行吊装作业时,桥面发生坍塌,造成3人死亡,
直接经济损失300万元。事故发生后,施工单位按项目管理权限及时向当地县水行政主管部门进行了报
告,并在当地政府的统一领导下,迅速组建“事故现场应急处置指挥机构”,负责现场应急救援和统一
领导与指挥。

问题:

1.根据《水工混凝土工程施工规范》(SDJ207-82),说明桥面板拆模时机是否正确,为什么?
2.根据《水利工程建设重大质量与安全事故应急预案》,水利工程建设质量安全事故分为那几级?并指
出是工程的事故等级。
3.事故发生后,施工单位上报程序有无不妥之处?并简要说明理由。
4.背景材料中“事故现场应急处置指挥机构”有哪些部门或单位组成?

(四)

背景资料

承包人承担某堤防工程,工程项目的内容为堤段Ⅰ(图式结构)和堤段Ⅱ(混凝土结构),合同双方依
据《堤防和疏浚工程施工合同范本》签订了合同,签约合同价为600万元,合同工期为120天。合同约定:
(1)工程预付款为签约合同价的10%,当工程进度款累计达到签约合同价的60%是,从当月开始,在两个
月内扣回。(2)工程进付款按月支付,保留金(质量保证金)在工程进度款中按5%预留。经监理机构批
准的施工进度计划如下图。

由于发包人未及时提供施工图纸,导致“堤段Ⅱ混凝土浇筑”推迟5天完成,增加费用5万元。承包人在
事件发生后向发包人提交了延长工期5天,补偿费用5万元的索赔申请报告。

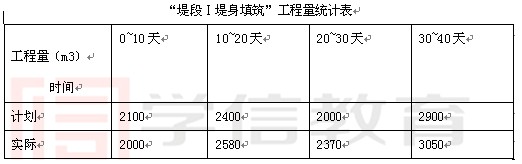

根据“堤段Ⅰ堤身填筑”工程量统计绘制的工程进度曲线如下。

问题:

1.指出网络计划的工期和关键线路(用节点表示)。
2.承包人向发包人提出的索赔要求合理吗?说明理由,承包人提交索赔申请的做法有何不妥?写出正确的
做法。索赔申请报告中应包括的主要内容有哪些?
3.指出“堤段Ⅰ堤身填筑”工程进度曲线中的A.B分别代表什么?计算C.D值。
4.计算3月份应支出的工程款。
