学信教育网 > 二级建造师 > 市政公用  正文: 2015年二级建造师市政实务预习:沟槽施工方案

2015年二级建造师市政实务预习:沟槽施工方案

2015/1/23 16:39:35 0人评论 453次浏览 来源:学信教育网

2015年二级建造师《市政工程管理与实务》预习计划:第十三阶段

沉井施工技术:沉井的构造沉井准备工作沉井预制下沉施工沉井封底

水池施工中的抗浮措施: 构筑物设有抗浮设计构筑物无抗浮设计,应采取抗浮措施构筑物无抗浮,雨期施工的抗浮措施

城市排水体制选择: 我国城市排水体制城市新型排水体制城市排水体制选择应遵循的原则

开槽管道施工技术: 沟槽施工方案沟槽开挖与支护地基处理与安管

【点击回顾:市政实务第十二阶段预习知识点】

(一)主要内容

(1)沟槽施工平面布置图及开挖断面图。

(2)沟槽形式、开挖方法及堆土要求。

(3)无支护沟槽的边坡要求;有支护沟槽的支撑形式、结构、支拆方法及安全措施。

(4)施工设备机具的型号、数量及作业要求。

(5)不良土质地段沟槽开挖时采取的护坡和防止沟槽坍塌的安全技术措施。

(6)施工安全、文明施工、沿线管线及构(建)筑物保护要求等。

(二)确定沟槽底部开挖宽度

(1)沟槽底部的开挖宽度应符合设计要求。

(2)当设计无要求时,可按经验公式计算确定:

B=D0+2×(b1+b2+b3)

式中 B—管道沟槽底部的开挖宽度(mm);

   D0—管外径(mm);

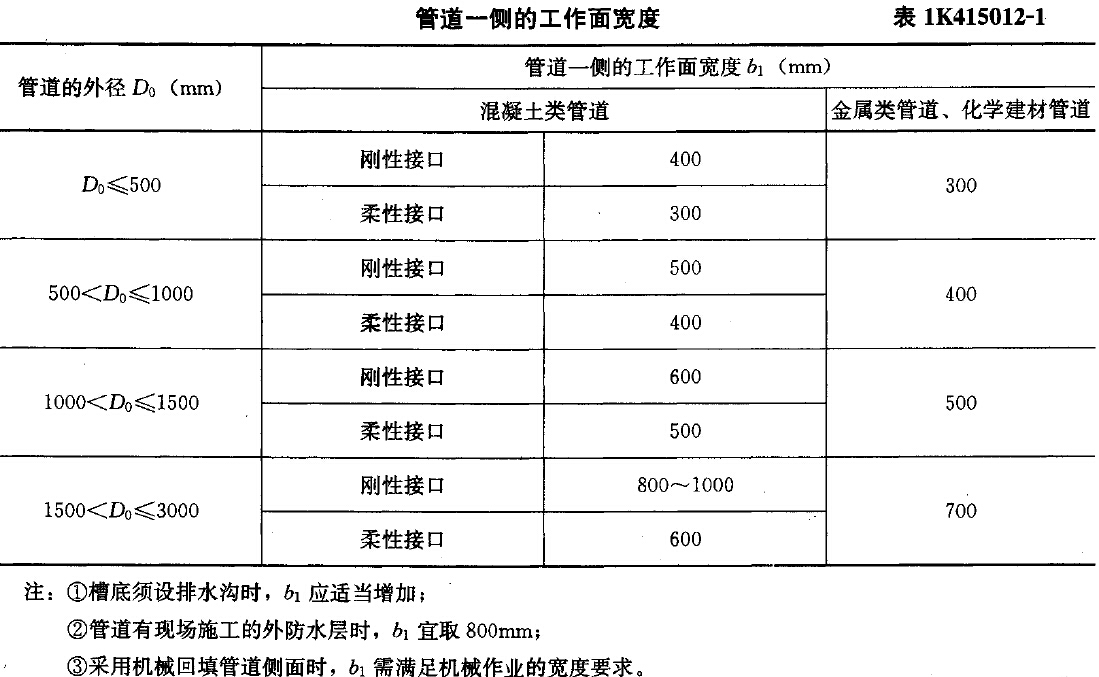

   b1—管道一侧的工作面宽度(mm),可按表1K415012-1选取;

   b2—有支撑要求时,管道一侧的支撑厚度,可取150?200mm;

   b3—现场浇筑混凝土或钢筋混凝土管渠一侧模板厚度(mm)。

(三)确定沟槽边坡

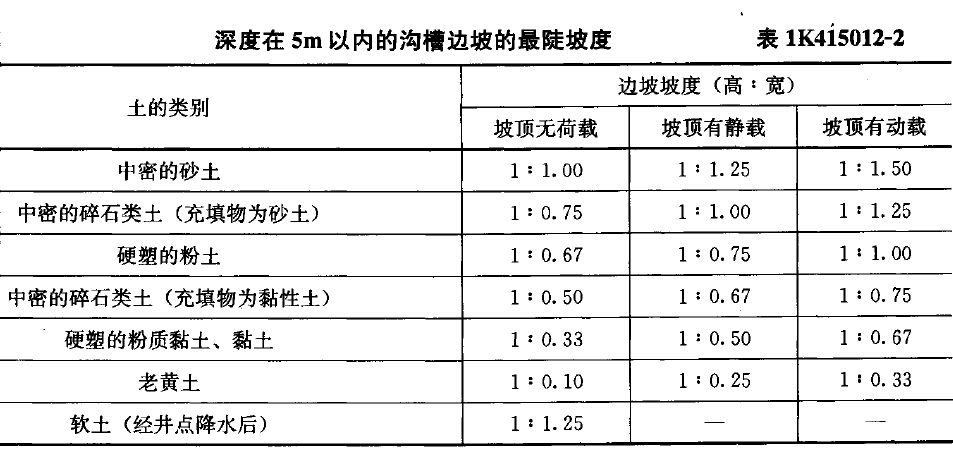

(1)当地质条件良好、土质均匀、地下水位低于沟槽底面高程,且开挖深度在5m以内、沟槽不设支撑时,沟槽边坡最陡坡度应符合表1K415012-2的规定。

(2)当沟槽无法自然放坡时,边坡应有支护设计,并应计算每侧临时堆土或施加其他荷载,进行边坡稳定性验算。

(责任编辑:ksy)

活动专题更多

网站首页| 一级建造师| 二级建造师| CPMP| 造价师| 模考练习| 关于我们| 联系我们| 企业邮箱| 帮助中心| 网站地图

版权所有 学信教育© Copyright 2009 - 2015. XUEXIN.net. All Rights Reserved.

法律顾问:河南英泰律师事务所,马中雷主任:13937152581、李颜律师:13939040056

声明:本站部分内容来自网络 如有侵权请告知,我们将立即删除
