位置:主页 > 监理工程师 > 案例分析 > 历年真题 > 2009年监理工程师《案例分析》真题及答案(3)

2009年监理工程师《案例分析》真题及答案(3)

2014-04-08 08:46来源:学信教育网评论 浏览


  第五题


  某实行监理的工程,施工合同价为15000 万元,合同工期为18 个月,预付款为合同价的20%,预付款自第7 个月起在每月应支付的进度款中扣回300 万元,直至扣完为止,保留金按进度款的5%从第1 个月开始扣除。
  工程施工到第5 个月,监理工程师检查发现第3 个月浇筑的混凝土工程出现细微裂缝。经查验分析,产生裂缝的原因是由于混凝土养护措施不到位所致,须进行裂缝处理。为此,项目监理机构提出:“出现细微裂缝的混凝土工程暂按不合格项目处理,第3 个月已付该部分工程款在第5 个月的工程进度款中扣回,在细微裂缝处理完毕并验收合格后的次月再支付”。经计算,该混凝土工程的直接工程费为200 万元,取费费率:措施费为直接工程费的5%,间接费费率为8%,利润率为4%,综合计税系数为3.41%。
  施工单位委托一家具有相应资质的专业公司进行裂缝处理,处理费用为4.8 万元,工作时间为10 天。该工程施工到第6 个月,施工单位提出补偿4.8 万元和延长10 天工期的申请。
  该工程前7 个月施工单位实际完成的进度款见表5-1
  表5-1 施工单位实际完成的进度款

  问题:
  1.项目监理机构在前3 个月可签认的工程进度款分别是多少(考虑扣保留金)?
  2.写出项目监理机构对混凝土工程中出现细微裂缝质量问题的处理程序。
  3.计算出现细微裂缝的混凝土工程的造价。项目监理机构是否应同意施工单位提出的补偿4.8 万元和延长10 天工期的要求?说明理由。
  4.如果第5 个月无其他异常情况发生,计算该月项目监理机构可签认的工程进度款。
  5.如果施工单位按项目监理机构要求执行,在第6 个月将裂缝处理完成并验收合格,计算第7 个月项目监理机构可签认的工程进度款。


  第六题



  某实行监理的工程,施工合同采用《建设工程施工合同(示范文本)》,合同约定,吊装机械闲置补偿费600 元/台班,单独计算,不进入直接费。经项目监理机构审核批准的施工总进度计划如图6-1 所示(时间单位:月)。

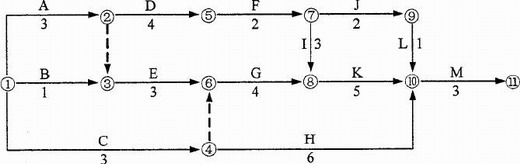

  图6-1 施工总进度计划(初始计划)
  施工过程中发生下列事件:
  事件1:开工后,建设单位提出工程变更,致使工作E 的持续时间延长2 个月,吊装机械闲置30 台班。
  事件2:工作G 开始后,受当地百年一遇洪水影响,该工作停工1 个月,吊装机械闲置15 台班、其他机械设备损坏及停工损失合计25 万元。
  事件3:工作I 所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现该设备的部分部件损坏,调换损坏的部件使工作I 的持续时间延长1 个月,发生费用1.6 万元。对此,建设单位要求施工单位承担部件损坏的责任。
  事件4:工作K 开始之前,建设单位又提出工程变更,致使该工作提前2 个月完成,因此,建设单位提出要将原合同工期缩短2 个月,项目监理机构认为不妥。
  问题:
  1.确定初始计划的总工期,并确定关键线路及工作E 的总时差。
  2.事件1 发生后,吊装机械闲置补偿费为多少?工程延期为多少?说明理由。
  3.事件2 发生后,项目监理机构应批准的费用补偿为多少?应批准的工程延期为多少?说明理由。
  4.指出事件3 中建设单位的不妥之处,说明理由。项目监理机构应如何批复所发生的费用和工程延期问题?说明理由。
  5.事件4 发生后,预计工程实际工期为多少?项目监理机构认为建设单位要求缩短合同工期不妥是否正确?说明理由。

(责任编辑:莎莎)
  • 消防工程师报名
  • 执业药师
  • 一级建造师考试报名培训
  • 消防工程师报名
最新试题更多>
一级建造师报名考试辅导 消防工程师考试报名培训指导
