  某综合楼工程项目合同价为1750万元,该工程签订的合同为可调值合同。合同报价日期为1999年3月,合同工期为12个月,每季度结算一次。工程开工日期为1999年4月1日。施工单位1999年第4季度完成产值是710万元。工程人工费、材料费构成比例以及相关季度造价指数见表3-2.

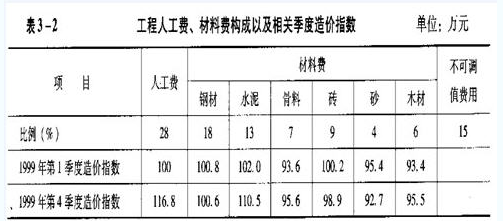

  表3-2工程人工费、材料费构成以及相关季度造价指数单位:万元



  在施工过程中,发生如下几项事件。


  1. 1999年4月,在基础开挖过程中,个别部位实际土质与给定地质资料不符造成施工费用增加2.5万元,相应工序持续时间增加了4天。


  2. 1999年5月施工单位为了保证施工质量,扩大基础底面,开挖量增加导致费用增加3.0万元,相应工序持续时间增加了3天。


  3. 1999年7月,在主体砌筑工程中,因施工图设计有误,实际工程量增加导致费用增加3.8万元,相应工序持续时间增加了2天。


  4. 1999年8月,进人雨期施工,恰逢20年一遇的大雨,造成停工损失2.5万元,工期增加了4天。


  以上事件中,除第4项外,其余工序均末发生在关键线路上,并对总工期无影响。针对上述事件,施下单位提出如下索赔要求。


  (1)增加合同工期13天。


  (2)增加费用11.8万元。


  问题

  1.施工单位对施工过程中发生的以上事件可否索赔?为什么?


  答案:各事件的费用索赔(共12分)。


  事件1费用索赔成立(1分),工期不予延长(1分)。因为业主提供的地质资料与实际情况不符是承包商不可预见的(1分)。


  事件2费用索赔不成立(1分),工期索赔不成立(1分)(答索赔不成立也可得分)。该工作属于承包商采取的质量保证措施(1分)。


  事件3费用索赔成立(1分),工期不予延长(1分)。因为设计方案有误(1分)。


  事件4费用索赔不成立(1分),工期可以延长(1分)。因为异常的气候条件的变化承包商不应得到费用补偿(1分)。


  2.计算监理工程师1999年第4季度应确定的工程结算款额


  答案:1999年4季度监理工程师应批准的结算款额(共6分)。


  P=10(0.15+0.28+116.8/100.0+0.18×100.6/100.8+0.13×110.5/102.0+0.07× 95.6/93.6+0×。0998.9/100.2+0.049×3.7/95.4+0.06 ×95.5/93.4)(4分)=710×1.0588≈751.75(计算过程正确,结果略有误差可得分)(2分)


  如果不用调值公式,而是将其计算过程分解,分别按每项计算后累加,其结果正确可得分。


  3.如果在工程保修期间发生了由施工单位原因引起的屋顶漏水、墙面剥落等问题,业主在多次催促施工单位修理而施工单位一再拖延的情况下,另请其他施工单位维修,所发生的维修费用该如何处理?


  答案:所发生的维修费应从乙方保修金(或质量保证金、保留金)中扣除(2分)。


  解题思路分析


  该案例主要牵涉内容为施工过程中的合同管理。分两大部分:第一部分是合同价的调整;第二部分是索赔问题。合同价调整应依据合同条款;在索赔部分应熟练掌握索赔成立的条件并能实际应用,准确分析风险和责任应由哪方承担,以确定是否应当进行补偿,以及工期和费用的具体补偿。另外,工期的补偿通常应考虑是否影响总工期,如属于非关键工作虽有延误,但不影响总工期,则工期不予补偿。应认真审题:第一要看清背景条件,合同中对合同价调整做了哪些具体规定,应比照合同约定分析,再加上必要的计算过程确定调整方法;第二在索赔部分应确认各事件的责任人,依此判断索赔是否成立,再分析索赔额。
