2015年监理工程师《进度控制》预习:流水施工参
本节知识点 |
☆ 建设工程进度控制计划体系和流水施工原理: 建设工程进度控制计划体系、 监理单位的计划系统、 建设工程进度计划的表示方法、 网络计划的优缺点、 建设工程进度计划编制程序、 组织施工的方式及特点、 流水施工参数的概念、 流水施工的基本组织方式、 固定节拍流水施工的特点和流水施工工期的计算方法、 成倍节拍流水施工的特点和流水施工工期的计算方法、 非节奏流水施工的特点、 流水步距的确定、 |
流水施工参数
流水施工参数,包括:工艺参数、空间参数和时间参数。
(一)工艺参数
工艺参数主要是指在组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数。
1.施工过程
组织建设工程流水施工时,根据施工组织及计划安排需要而将计划任务划分成的子项称为施工过程。施工过程划分的粗细程度由实际需要而定,当编制控制性施工进度计划时,组织流水施工的施工过程可以划分得粗一些,施工过程可以是单位工程,也可以是分部工程。当编制实施性施工进度计划时,施工过程可以划分得细一些,施工过程可以是分项工程,甚至是将分项工程按照专业工种不同分解而成的施工工序。
施工过程的数目一般用n表示,它是流水施工的主要参数之一。根据其性质和特点不同,施工过程一般分为三类:
①建造类施工过程(如地下工程、主体结构工程、装饰工程等)。
②运输类施工过程(不需要列入流水施工进度计划)
③制备类施工过程(如砂浆、砼、半成品等,不需要列入流水施工进度计划)
建造类施工过程占有施工对象的空间,直接影响工期的长短,必须列入施工进度计划。
例题【历年真题】下列施工过程中,作为建造类施工过程而必须列入流水施工进度计划之中的有( )。2009
A.混凝土构件预制
B.基础混凝土浇筑
C.建筑材料运输
D.砂浆预制
E.主体结构工程
【答案】BE
【解析】AD属于制备类,C属于运输类,实际进度控制汇总一般不列入进度计划
2.流水强度
流水强度是指流水施工的某施工过程(专业工作队)在单位时间内所完成的工程量,也称为流水能力或生产能力。例如,浇筑混凝土施工过程的流水强度是指每工作班浇筑的混凝土立方数。

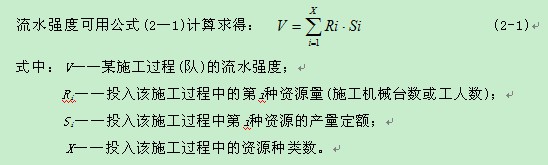

流水强度可用公式(2—1)计算求得:
(二)空间参数
空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数。
1.工作面
工作面是指供某专业工种的工人或某种施工机械进行施工的活动空间。工作面的大小,表明能安排施工人数或机械台数的多少。
工作面确定的合理与否,直接影响专业工作队的生产效率。
2.施工段
将施工对象在平面或空间上划分成若干个劳动量大致相等的施工段落,称为施工段或流水段。施工段的数目一般用m表示,它是流水施工的主要参数之一。
(1)划分施工段的目的
(2)划分施工段的原则
例题【典型例题】施工段是用以表达流水施工的空间参数。为了合理地划分施工段,应遵循的原则包括( )。
A.应使同一专业工作队在各个施工段的劳动量相差幅度不宜超过20%
B.每个施工段内要有足够的工作面,以保证相应数量的工人、主导施工机械的生产效率,满足合理劳动组织的要求
C.施工段的界限应设在对建筑结构整体性影响小的部位,以保证建筑结构整体性
D.每个施工段要有足够的工作面,越多越好,以满足同一施工段内组织多个专业工作队同时施工的要求
E.施工段的数目要满足合理组织流水施工的要求,并在每个施工段内有足够的工作面
【答案】BCE
【解析】考核施工段划分的5个原则.A-同一专业工作队在各个施工段上的劳动量应大致相等,相差幅度不宜超过10%~15%;D-施工段的数目要满足合理组织流水施工的要求。施工段数目过多,会降低施工速度,延长工期;施工段过少,不利于充分利用工作面,可能造成窝工。
(三)时间参数
主要包括流水节拍、流水步距和流水施工工期等。
1.流水节拍
2.流水步距
3.流水施工工期
例题8【历年真题】下列关于流水施工参数的说法中,正确的有( )。
A.流水步距的数目取决于参加流水的施工过程数
B.流水强度表示工作队在一个施工段上的施工时间
C.划分施工段的目的是为组织流水施工提供足够的空间
D.流水节拍可以表明流水施工的速度和节奏性
E.流水步距的大小取决于流水节拍
【答案】ACD
【解析】B正确说法:流水施工强度是指流水施工的某施工过程在单位时间内所完成的工程量;E正确说法:流水步距的大小取决于流水节拍和流水施工组织方式。
