2015年监理工程师《进度控制》预习:固定节拍流
本节知识点 |
☆ 建设工程进度控制计划体系和流水施工原理: 建设工程进度控制计划体系、 监理单位的计划系统、 建设工程进度计划的表示方法、 网络计划的优缺点、 建设工程进度计划编制程序、 组织施工的方式及特点、 流水施工参数的概念、 流水施工的基本组织方式、 固定节拍流水施工的特点和流水施工工期的计算方法、 成倍节拍流水施工的特点和流水施工工期的计算方法、 非节奏流水施工的特点、 流水步距的确定、 |
一、固定节拍流水施工
(一)固定节拍流水施工的特点
固定节拍流水施工是一种最理想的流水施工方式,其特点如下:
①所有施工过程在各个施工段上的流水节拍均相等;
②相邻施工过程的流水步距相等,且等于流水节拍;
③专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工段上的任务;
④各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。
简记:特点-最理想的,节拍相等;步距相等;作业队数等于施工过程数;连续作业及有空闲。
例题【历年真题】下列关于固定节拍流水施工特点的说法中,正确的有( )
A.所有施工过程在各个施工段上的流水节拍均相等
B.相邻专业工作队之间的流水步距不尽相等
C.专业工作队的数量等于施工过程的数量
D.各施工段之间没有空闲时间
E.流水施工工期等于施工段数与流水节拍的乘积
【答案】ACD
【解析】选项B应为“相等”;选项E应为流水施工工期等于流水步距与施工段数减1的和乘以流水节拍,再加上第一层内的所有间歇时间(包括第一层与第二层之间的层间间歇时间),再减去第一层内的全部搭接时间。
(二)固定节拍流水施工工期
1.有间歇时间的固定节拍流水施工
间歇时间是指相邻两个施工过程之间由于工艺或组织安排需要而增加的额外等待时间。包括工艺间歇时间(Gj,j+1)和组织间歇时间(Z j,j+1)。
对于有间歇时间的固定节拍流水施工,其流水施工工期T可按下式计算:
T=(n-1)t+∑G十∑Z十mt =(m+n-1)t+∑G十∑Z (2—4)

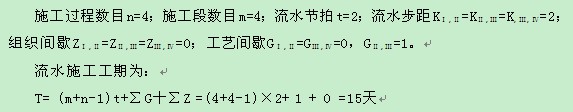

例如,某分部工程流水施工计划如图2-5所示。
2.有提前插入时间的固定节拍流水施工
提前插入时间是指相邻两个专业工作队在同一施工段上共同作业的时间。

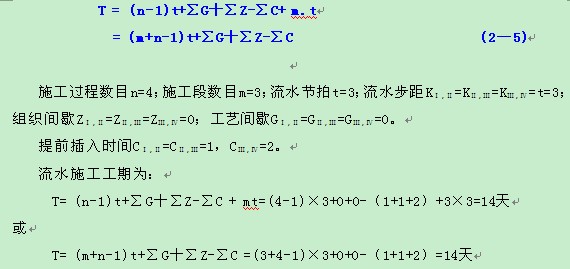

有提前插入时间的固定节拍流水施工的流水施工工期T可按下式计算:
例题【历年真题】有间歇时间与提前插入时间时,固定节拍流水施工工期等于 ( )。
A.第一个专业队开始施工到最后一个专业队完成施工为止的全部持续时间
B.第一个专业队完成流水施工所需持续时间与间歇时间之和
C.最后一个专业队完成流水施工所需持续时间与流水步距、间歇时间的总和
D.最后一个专业队完成流水施工所需持续时间与全部流水步距、间歇时间的总和,再减去提前插入时间
E.最后一个专业队完成流水施工所需持续时间与全部流水步距之和,再减去提前插入时间
【答案】AD
【解析】只有AD表达的最为准确,结合教材的例题、公式、图表进行理解
