2015年监理工程师《进度控制》预习:单位工程施
单位工程施工进度计划是在既定施工方案的基础上,根据规定的工期和各种资源供应条件,对单位工程中的各分部分项工程的施工顺序、施工起止时间及衔接关系进行合理安排的计划。其编制的主要依据有:施工总进度计划;单位工程施工方案;合同工期或定额工期;施工定额;施工图和施工预算;施工现场条件;资源供应条件;气象资料等。

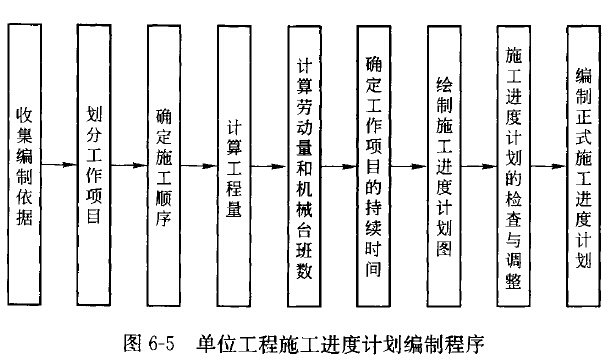

(一)单位工程施工进度计划的编制程序

(二)单位工程施工进度计划的编制方法
1.划分工作项目
工作项目是包括一定工作内容的施工过程,它是施工进度计划的基本组成单元。工作项目内容的多少,划分的粗细程度,应该根据计划的需要来决定。对于大型建设工程,经常需要编制控制性施工进度计划,此时工作项目可以划分得粗一些,一般只明确到分部工程即可。
由于单位工程中的工作项目较多,应在熟悉施工图纸的基础上,根据建筑结构特点及已确定的施工方案,按施工顺序逐项列出,以防止漏项或重项。另外,有些分项工程在施工顺序上和时间安排上是相互穿插进行的,或者是由同一专
业施工队完成的。为了简化进度计划的内容,应尽量将这些项目合并,以突出重点。
2.确定施工顺序
确定施工顺序是为了按照施工的技术规律和合理的组织关系,解决各工作项目之间在时间上的先后和搭接问题,以达到保证质量、安全施工、充分利用空间、争取时间、实现合理安排工期的目的。
一般说来,施工顺序受施工工艺和施工组织两方面的制约。当施工方案确定之后,工作项目之间的工艺关系也就随之确定。如果违背这种关系,将不可能施工,或者导致工程质量事故和安全事故的出现,或者造成返工浪费。工作项目之间的组织关系是由于劳动力、施工机械、材料和构配件等资源的组织和安排需要而形成的。它不是由工程本身决定的,而是一种人为的关系。组织方式不同,组织关系也就不同。不同的组织关系会产生不同的经济效果,应通过调整组织关系,并将工艺关系和组织关系有机地结合起来,形成工作项目之间的合理顺序关系。
3.计算工程量
工程量的计算应根据施工图和工程量计算规则,针对所划分的每一个工作项目进行。当编制施工进度计划时已有预算文件,且工作项目的划分与施工进度计划一致时,可以直接套用施工预算的工程量,不必重新计算。计算工程量时应注意以下问题:
(1)工程量的计算单位应与现行定额手册中所规定的计量单位相一致,以便计算劳动力、材料和机械数量时直接套用定额,而不必进行换算。
(2)要结合具体的施工方法和安全技术要求计算工程量。
(3)应结合施工组织的要求,按已划分的施工段分层分段进行计算。
4.计算劳动量和机械台班数
当某工作项目是由若干个分项工程合并而成时,则应分别根据各分项工程的时间定额(或产量定额〉及工程量,按公式(6-1)计算出合并后的综合时间定额(或综合产量定额)。
5.确定工作项目的持续时间
根据工作项目所需要的劳动量或机械台班数,以及该工作项目每天安排的工人数或配备的机械台数,即可按公式(6-4)计算出各工作项目的持续时间。
在安排每班工人数和机械台数时,应综合考虑以下问题:
(1) 要保证各个工作项目上工人班组中每一个工人拥有足够的工作面(不能少于最小工作面),以发挥高效率并保证施工安全。
(2) 要使各个工作项目上的工人数量不低于正常施工时所必需的最低限度(不能小于最小劳动组合),以达到最高的劳动生产率。
由此可见,最小工作面限定了每班安排人数的上限,而最小劳动组合限定了每班安排人数的下限。对于施工机械台数的确定也是如此。
6.绘制施工进度计划图
绘制施工进度计划图,首先应选择施工进度计划的表达形式。目前,常用来表达建设工程施工进度计划的方法有横道图和网络图两种形式。横道图比较简单,而且非常直观,多年来被人们广泛地用于表达施工进度计划,并以此作为控制工程进度的主要依据。
7.施工进度计划的检查与调整
当施工进度计划初始方案编制好后,需要对其进行检查与调整,以便使进度计划更加合理,进度计划检查的主要内容包括:
(1)各工作项目的施工顺序、平行搭接和技术间歇是否合理。
(2)总工期是否满足合同规定。
(3)主要工种的工人是否能满足连续、均衡施工的要求。
(4)主要机具、材料等的利用是否均衡和充分。
在上述四个方面中,首要的是前两方面的检查,如果不满足要求,必须进行调整。只有在前两个方面均达到要求的前提下,才能进行后两个方面的检查与调整。前者是解决可行与否的问题,而后者则是优化的问题。
