三、案例分析题(共5题,共120分)

31、背景资料

甲路桥公司承担-座9×30m的C50预应力混凝土简支T型梁桥的施工。桥位地质为较密实的土层且无地下水,基础采用挖孔灌注桩。由于工期较紧,甲路桥公司经业主和监理同意将挖孔桩施工分包给某桩基施工单位,双方签订了分包合同,合同中规定了双方在安全生产管理方面的权利和义务。

大桥所用T梁采用后张法预制施工,桥位处有-大块空地可作为预制场。在预制施工中,施工单位投人了诸如测量工、试验工、混凝土工、钢筋工、电工等技术工种,制订了如下的主要施工组织要求:

(1)人工清表后,对预制场地整平压实,完善排水系统,预制台座均设置反拱。

(2)模板采用定型钢模板,所有模板均需试拼。

(3)混凝土浇筑时,先浇肋板再浇翼缘。

(4)为保证工期,每片梁在混凝土浇筑3天后必须进行张拉作业。

(5)张拉时,按设计提供的应力控制千斤顶张拉油压,按理论伸长量进行校核,张拉到设计应力相应油表刻度时立即锚固。

(6)拆除张拉设备,将孔道冲洗干净,吹除积水,尽早压注水泥浆。

施工中,先期预制的两片梁出现锚具下混凝土破坏现象。改进工艺要求后,顺利完成了余下梁的预制任务。

问题

1.分包合同有哪两类?背景中分包合同属于哪类?简述分包合同中,甲路桥公司与桩基分包单位之间的安全生产责任关系。

2.逐条判断T梁预制施工组织要求的正确性,并改正错误之处。

3.针对背景中出现的预制梁破坏现象,提出补救措施。

4.补充T粱预制施工中还需要的技术工种。

参考解析:1、【参考答案】

分包合同分-般分包合同和指定分包合同两类。背景中,分包合同属于-般分包合同。双方安全生产责任的关系是:(1)甲路桥公司对施工现场的安全生产负总责;(2)甲路桥公司与桩基分包单位承担安全生产连带责任;(3)桩基分包单位服从甲路桥公司的安全生产管理。

【考点解析】此题考查分包合同类别。考点出自《公路工程管理与实务》“掌握公路工程施工有关合同”与“掌握公路水运工程安全生产监督管理办法有关要求”两个目。分包合同的分类:①-般分包合同是指在执行工程承包合同过程中,承包商由于某些原因,将自己承担的-部分工程,在经业主或监理工程师批准后,交给另外的承包商施工,承包商和分包商双方签订工程分包合同。经监理工程师批准,从承包商那里分包-部分工程,并与承包商签订明确规定相互责任、权利和义务的分包合同的人或实体,称之为-般分包商。②指定分包合同是业主或监理工程师指定或选择的分包工程施工、供货或劳务人员,在承包商同意后,与承包商签订的分包合同。凡是已经或将要由业主或监理工程师所指定、选定或批准的实施合同中,以暂定金额支付工程的施工或任何货物、材料供应、工程设备或提供服务的所有专业人员、商人、技术工人及其他人员,以及根据合同规定,要求承包商对他们进行分包的任何人员,在从事上述工程的实施或供货、材料供应、工程设备和服务提供的过程中,均应视为承包商雇用的分包商,并在此合同中称为指定分包商。

建设工程实行施工总承包的,由总承包单位对施工现场的安全生产负总责。总承包单位依法将建设工程分包给其他单位的,分包合同中应当明确各自的安全生产方面的权利、义务。总承包单位对分包工程的安全生产承担连带责任。分包单位应当服从总承包单位的安全生产管理,分包单位不服从管理导致生产安全事故的,由分包单位承担主要责任。

2、【参考答案】

第1条正确;

第2条正确;

第3条正确;

第4条错误,混凝土强度达到设计要求(或规程要求)后再进行张拉;

第5条错误,应按实际伸长量校核,张拉到设计应力相应油表刻度时,应稳压-段时间后再锚固;

第6条正确。

【考点解析】此题考查T梁预制后张法张拉时的施工要点。考点出自《公路工程管理与实务》“掌握桥梁上部结构施工”-目。

对钢筋施加预应力前,应对构件进行检验,外观尺寸应符合质量标准要求。张拉时,构件混凝土强度应符合设计要求;设计无要求时,不应低于设计强度等级值的75%。当块体拼装构件的竖缝采用砂浆接缝时,砂浆强度不低于15MPa。

预应力筋的张拉顺序应符合设计要求,当设计未规定时,可采取分批、分段对称张拉。

预应力的张拉采用双控,即以张拉力控制为主,以钢束的实际伸长量进行校核。

预应力筋在张拉控制应力达到稳定后方可锚固。预应力筋锚固后的外露长度不宜小于300mm,锚具应用封端混凝土保护。当需长期外露时,应采取防止锈蚀的措施。-般情况下,锚固完毕并经检验合格后即可切割端头多余的预应力筋,严禁用电弧焊切割,强调用砂轮机切割。

3.【参考答案】

补救措施:将预应力释放后,用环氧混凝土或高强度混凝土补强后重新张拉。

【考点解析】此题考查T梁施工中易出现的问题及处理方法。考点出自《公路工程管理与实务》“掌握桥梁上部结构施工”-目。

①检查预应力筋的实际松弛率,张拉钢索时应采取张拉力和引申量双控制。事先校正测力系统,包括表具。

②锚具滑丝失效,应予更换。

③钢绞线(钢丝束)断丝率超限,应将其锚具、预应力筋更换。

④锚具下混凝土破坏,应将预应力释放后,用环氧混凝土或高强度混凝土补强后重新张拉。

⑤改进钢束孔道施工工艺,使孔道线形符合设计要求,必要时可使用减摩剂。

4.【参考答案】

还需模板工(或木工)、电焊工及张拉工。

【考点解析】此题考查公路工程主要施工工序的劳动力组合。考点出自《公路工程管理与实务》“掌握劳动力组合”-目。

投入施工现场的劳动力由技术人员、技术工人、机械工人和普通工人组成,技术工人主要有测量工、试验工、机修工、钢筋工、木工、混凝土工及张拉工等,除测量工和试验工在所有的工程中必须配置及随机械配置机械工外,所有工程的劳动力组合由工程的性质、工期决定。

在结构工程施工中,为使各工种互相搭配合理、均衡施工,宜采用混合队形式。

①钻孔灌注桩成孔施工需配备钻孔机操作人员、普工和工长;

②混凝土施工需要模板工、混凝土工,混凝土施工-般按浇筑、摊铺、振捣和修饰几个工序安排工人;

③钢筋施工需要钢筋工和电焊工,钢筋施工的生产率将由钢筋的规格、形状、间距和结构的复杂程度决定。

32、背景资料

某公路路基施工项目部为了加强公路路基工程质量控制,开展现场质量检查控制,根据不同管理层次和职能,设置了质量控制关键点,并制定了质量控制关键点的管理办法,开展了质量控制关键点QC小组活动,在质量控制关键点上开展-次抽检合格的活动等控制措施。设置的资料控制点有:

(1)施工放样与断面测量质量控制。

(2)路基原地面处理质量控制。

(3)路基施工的“四度”(材料均匀度、平整度、A度、B度)控制。路基填筑材料的均匀度在很大程度上影响着路基的平整度,泥炭、淤泥、冻土、有机质土、强膨胀土、含草皮土、生活垃圾、树根和含有腐殖物质的土不得用作路基填料。采用不同土质混合填筑路堤时,应使其拌和均匀,做成4%的双向横坡,确保填筑材料的均匀度和排水。施工人员还要对土质路基以及填石路堤的平整度进行控制,土质路基的平整度要求在15mm以下,而土石路堤的平整度要求在20mm以下。

(4)桥台背部和挡墙背部的质量控制。台背部材料应该选择灰土或者是透水性材料,台背填筑要按照几何尺寸进行,台背填筑材料的压实应该进行分层的处理。其中,桥台背和锥坡的回填施工应错开填筑,待桥台台背回填达到路床标高后,再进行锥坡的回填,确保台背回填的施工质量。墙背部的回填和压实要按照设计和施工的要求进行,当墙身的强度达到设计强度的70%时,方可进行回填等工作。碾压应使用重型振动压路机。

问题

1.背景中“四度”控制中的A度、B度应该是哪两度?

2.质量控制关键点的控制措施还有哪些?

3.改正“四度”控制要求中的错误做法。

4.改正桥台背部和挡墙背部控制要求的错误做法。

参考解析:1.【参考答案】

松铺厚度和压实度。

【考点解析】

本考点出自1B420041公路工程质量控制的常用方法-目,此题考查土方路基工程施工中常见质量控制关键点。土方路基工程施工中常见质量控制关键点:(1)施工放样与断面测量。(2)路基原地面处理,按施工技术合同或规范规定要求处理,并认真整平压实。(3)使用适宜材料,必须采用设计和规范规定的适用材料,保证原材料合格,正确确定土的最大干密度和最佳含水量。(4)压实设备及压实方案。(5)路基纵、横向排水系统设置。(6)每层的松铺厚度,横坡及填筑速率。(7)分层压实,控制填土的含水量,确保压实度达到设计要求。

2.【参考答案】

质量控制关键点的控制措施还有:(1)落实质量控制关键点的质量责任;(2)认真填写质量控制关键点的质量记录;(3)落实与经济责任相结合的检查考核制度。

【考点解析】

本考点出自1B420041公路工程质量控制的常用方法-目,此题考查质量控制关键点的控制。质量控制关键点的控制

(1)制定质量控制关键点的管理办法。

(2)落实质量控制关键点的质量责任。

(3)开展质量控制关键点QC小组活动。

(4)在质量控制关键点上开展-次抽检合格的活动。

(5)认真填写质量控制关键点的质量记录。

(6)落实与经济责任相结合的检查考核制度。

3.【参考答案】

采用不同土质混合填筑路堤时,以透水性较小的土填筑于路堤下层时,应做成4%的双向横坡。

【考点解析】

本考点出自1B411015填方路基施工-目,此题考查土质路堤施工技术要领。不同土质混合填筑路堤,以透水性较小的土填筑于路堤下层时,应做成4%的双向横坡。

4.【参考答案】

(1)桥台背和锥坡的回填施工宜同步进行。

(2)当墙身的强度达到设计强度的75%时,方可进行回填等工作。

(3)碾压应使用中小型压实设备。

【考点解析】

本考点出自《路基施工技术规范》和1B411032支挡工程的类型和功能-目,此题考查桥、涵及结构物的回填。

(1)桥台背和锥坡的回填施工宜同步进行。(2)当墙身的强度达到设计强度的75%时,方可进行回填等工作。(3)墙背碾压不宜使用重型振动压路机碾压,宜使用中小型压实设备。

33、背景资料

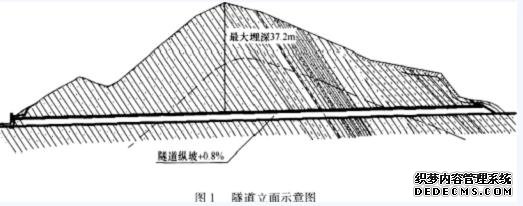

弯山隧道是某高速公路第七合同段的-座分离式隧道,双向6车道,宽2×14m。左线ZK44 +300~ZK45 +700,长度1400m,右线YK44 +310~YK45+722.3,长度1412.3m,洞身围岩为Ⅲ级~Ⅳ级,施工单位按新奥法组织施工,为防止左右洞在同-断面同时开挖,对两隧道之间围岩产生较大的影响,采用右洞从进口主攻、左洞从出口主攻的方法开挖。隧道立面示意图见图1。

开挖采用钻爆法施工,采用光面爆破技术开挖。进出口主要各配备1台凿岩台车钻眼,1台挖掘机配合1台侧卸式装载机装碴。6台15t自卸汽车出碴。

洞口Ⅳ级围岩采用超前小导管注浆及超前砂浆锚杆、钢筋网喷射混凝土、钢拱架支护,Ⅲ级围岩采用组合锚杆、喷射钢纤维混凝土支护。

支护施工中,施工单位采用的工序包括:①开挖;②超前支护;③初喷;④锚杆、钢筋网、钢拱架;⑤复喷至设计厚度。超前支护在开挖前施工,初期支护紧跟开挖施工。

该隧道洞内Ⅲ、Ⅳ类围岩采用HBCφ22组合式锚杆,超前砂浆锚杆采用钻机钻孔Ⅳ级围岩地段锚杆孔均采用手工手持YT28风钻钻眼;Ⅲ级围岩锚杆孔均采用台车钻眼,采用高压注浆泵注浆。喷射混凝土采用干喷工艺施作。

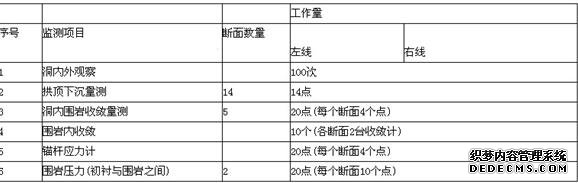

施工中施工单位认真落实超前地质预报和监控量测工作,确保隧道施工不出现坍塌事故。隧道监测项目见表1。

问题

1.该隧道内的施工排水用什么方法?

2.该隧道的监测项目表中哪些属于必测项目?必测项目还差哪个项目?

3.写出正确的支护施工工序。

4.指出初期支护中的错误做法。

参考解析:1.【参考答案】

该隧道的上坡施工段(右洞),施工排水采用两侧挖排水沟、其坡度应与线路坡度-致,采用顺坡自然排水的方法排水;下坡施工段(左洞),施工排水采用挖集水井汇水、抽水机接力抽水、单侧挖排水沟的方法排水。

【考点解析】

本考点出自1B414034隧道防水与排水-目,此题考查施工中的排水措施。

隧道两端洞口及辅助坑道洞(井)口应按设计要求及时做好排水系统;覆盖层较薄和渗透性强的地层,地表积水应及早处理。洞内顺坡排水,其坡度应与线路坡度-致;洞内反坡排水时,必须采取水泵抽水。

2.【参考答案】

洞内外观察、拱顸下沉量测、洞内围岩收敛量测、围岩内收敛属于必测项目。必测项目还差地表下沉。

【考点解析】

本考点出自1B414022隧道施工监控量测技术-目,此题考查隧道现场监控量测必测项目。

隧道现场监控量测必测项目:洞内外观察、周边位移、拱项下沉、地表下沉。位于Ⅳ~Ⅵ级围岩中且覆盖层厚度小于40m的隧道,应进行地表沉降量测。

3.【参考答案】

②超前支护(超前小导管、超前砂浆锚杆)-①开挖-③初喷-⑤锚杆、钢筋网、钢拱架-④复喷至设计厚度。

【考点解析】

本考点出自1B414033隧道支护与衬砌-目,此题考查支护施工工序。

支护施工工序:超前支护(超前小导管、超前砂浆锚杆)-开挖-初喷-锚杆、钢筋网、钢拱架-复喷至设计厚度。

4.【参考答案】

喷射混凝土应采用潮喷或湿喷工艺施作。

【考点解析】

本考点出自1B414033隧道支护与衬砌-目,此题考查喷射混凝土。

喷射混凝土的工艺流程有干喷、潮喷、湿喷和混合喷。干喷法是将水泥、砂、石在干燥状态下拌和均匀,用压缩空气送至喷嘴并与压力水混合后进行喷射的方法。因喷射速度大,粉尘污染及回弹情况较严重,隧道内喷射混凝土施工不得采用干喷工艺。潮喷法是将骨料预加少量水,使之呈潮湿状,再加水泥拌和,送至喷嘴处并与压力水混合后进行喷射的方法。与干喷相比,上料、拌和及喷射时的粉尘少。目前,施工现场较多使用的是潮喷工艺。湿喷法是将水泥、砂、石和水在按比例拌和均匀,用湿喷机压送至喷嘴进行喷射的方法。湿喷法的粉尘和回弹量少,喷射混凝土的质量容易控制,但对喷射机械要求较高,机械清洗和故障处理较麻烦。软弱围岩(特别是黄土隧道以及渗水隧道)不宜使用潮喷,而改用湿喷较好。

34、背景资料

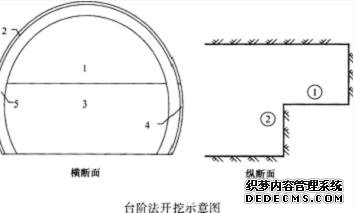

某施工单位承接了-座二级公路隧道,该隧道为单洞2车道,设计净高5m,净宽12m,总长686m,穿越的岩层含有少量煤层,裂隙发育,设计采用新奥法施工。洞口段围岩为较软岩或软硬岩互层,且以软岩为主,岩体较完整-较破碎,中薄层状结构,属于Ⅳ级围岩,采用超前小导管(注浆)和超前锚杆加固围岩,采用短台阶法分部开挖,台阶长度10~15m。施工顺序如下图所示。

施工单位特别重视安全管理。洞内爆破必须统-指挥,必须经过专业培训才能进行作业。爆破作业和爆破器材管理人员必须穿防静电服装;装炮时,应使用木质炮棍装药,严禁火种。为防止点炮时发生照明中断,爆破工应随身携带手电筒,禁止用明火照明。点炮前,无关人员与机具均应撤至安全地点。爆破员实行“-爆三检”制度,放炮员最后离场,班组长清点人数,发出警告5s后方可引爆。爆破后必须经过15min通风排烟后,检查人员方可进人工作面,检查有关“盲炮”及可疑现象;有无残余炸药和雷管;顶板两旁有无松动石块、危岩,支护有无损坏与变形。在妥善处理并确认无误后,其他施工人员方可进人工作面。

问题

1.该隧道开挖应采用什么爆破方法?说明理由。

2.除洞口段采用的方法外,新奥法还包括哪些方法?

3.台阶法开挖示意图中的1、2、3、4、5各是指什么施工工序?

4.改正施工单位安全管理的错误。“-爆三检”制度的内容是什么?

参考解析:1.【参考答案】

应采用光面爆破。隧道施工中采用光面爆破,对围岩的扰动比较轻微,围岩松弛带的范围只有普通爆破法的1/9~1/2;大大地减少了超欠挖量,节约了大量的混凝土和回填片石,加快了施工进度;围岩壁面平整、危石少,减轻了应力集中现象,避免局部塌落,增进了施工安全,并为喷锚支护创造了条件。

【考点解析】

本考点出自1B414032隧道开挖-目,此题考查光面爆破。

隧道施工中采用光面爆破,对围岩的扰动比较轻微,围岩松弛带的范围只有普通爆破法的1/9~1/2;大大地减少了超欠挖量,节约了大量的混凝土和回填片石,加快了施工进度;围岩壁面平整、危石少,减轻了应力集中现象,避免局部塌落,增进了施工安全,并为喷锚支护创造了条件。

2.【参考答案】

新奥法还包括全断面法、环形开挖留核心土法、中隔墙法(简称CD法)和交叉中隔墙法(简称CRD法)、双侧壁导坑法。

【考点解析】

本考点出自1B414031隧道主要施工方法-目,此题考查新奥法。

新奥法:是新奥地利隧道施工方法的简称。新奥法是应用岩体力学理论,以维护和利用围岩的自承能力为基点,采用锚杆和喷射混凝土为主要支护手段,及时进行支护,控制围岩的变形和松弛,使围岩成为支护体系的组成部分,并通过对围岩和支护的量测、监控来指导隧道施工和地下工程设计施工的方法和原则。新奥法施工方法包括全断面法、台阶法、环形开挖留核心土法、中隔墙法(简称CD法)和交叉中隔墙法(简称CRD法)、双侧壁导坑法。

3.【参考答案】

1是上台阶开挖,2是上台阶初期支护,3是下台阶开挖,4是下台阶初期支护,5是全断面二次衬砌。

【考点解析】

本考点出自1B414032隧道开挖-目,此题考查台阶法施工。

施工步骤是:上台阶开挖-上台阶初期支护-下台阶开挖-下台阶初期支护-全断面二次衬砌。

4.【参考答案】

洞内爆破必须统-指挥,并且经过专业培训且持有爆破操作合格证的专业人员进行作业。“-爆三检”制度的内容是在装药前、爆破前和爆破后检测瓦斯与二氧化碳的浓度并记录。

【考点解析】

本考点出自1B420074公路工程地下作业安全要求-目,此题考查隧道施工爆破作业安全技术要点。

洞内爆破必须统-指挥,并且经过专业培训且持有爆破操作合格证的专业人员进行作业。爆破作业和爆破器材管理人员必须穿防静电服装。




35、背景资料:

A公司中标某高速公路第-标段。该标段包括-座中桥、10km路基路面工程。工程采用工程量清单计价,并在清单中列出了措施项目;双方签订的施工合同约定工程款支付方式为按月计量支付,并约定发生争议时向工程所在地仲裁委员会申请仲裁。对清单中某措施项目,A公司报价200万元。施工中,由于施工单位改变了施工方案,该措施项目实际发生费用为260万元,A公司拟向业主提出索赔。

业主推荐B公司分包桥梁的钻孔灌注桩施工,A公司审查了B公司的资质后,与B公司签订了工程分包合同。在施工过程中,由于B公司操作人员违章作业,损坏通信光缆,造成大范围通信中断,A公司为此向通信公司支付了65万元补偿款。

A公司为了应对地方材料可能涨价的风险,中标后即与某石料厂签订了价值500万元的道路基层碎石料的采购合同,约定了交货日期及违约责任(规定违约金为合同价款的5%)并交付了60万元定金。到了交货期,对方以价格上涨为由提出中止合同,A公司认为对方违约,拟就此提出索赔。

施工中,经业主同意,为保护施工区域的古树,增加了相关的措施费,而原清单中没有相同项目。施工单位就此提出变更申请。

工程竣工且保修期满后,业主无故拖欠A公司工程款,经多次催要无果。A公司计划对业主提起诉讼。

问题:

1.按计价方式,工程施工合同有哪几种?本工程属于哪种计价合同?简述其特点。

2.投标报价阶段,在保证总价不变的情况下,投标单位如何调整单价可以在结算时得到更理想的经济效益?A公司就措施项目向业主索赔是否合理?说明理由。

3.A公司应该承担B公司造成损失的责任吗?说明理由。

4.A公司可向石料厂提出哪两种方式的索赔要求?并计算相应索赔额。

5.对于增加的古树保护措施费用,应根据什么原则来确定其价格?

6.对业主拖欠工程款的行为,A公司可以对业主提起诉讼吗?说明原因。如果业主拒绝支付工程款,A公司应如何通过法律途径解决本工程拖欠款问题?

参考解析:1.【参考答案】有单价合同、总价合同和成本加酬金合同三种方式。

本工程为单价合同,单价合同的特点是单价优先,工程量清单中数量是参考数量。

【考点解析】这是合同管理的基本常识题。按计价划分的三种方式不难回答,如果更深入地回答固定单价、可调单价;固定总价、可调总价;以及成本加酬金的集中方式也可以。由于背景中叙述“工程采用工程量清单计价”,显然本合同应是单价合同,因此其最大特点就是单价优先,工程量是参考数量。

2.【参考答案】对以下项目可以适当调高单价:能够早日收回工程款的项目(如灌注桩等);预计今后工程量会增加的项目;没有工程量只填单价的项目可以适当提高单价;对以下项目可以适当调高单价:后期项目;工程量可能减少的项目。

不合理。措施项目清单为可调整清单,A公司可根据自身特点作适当变更增减,对可能发生的措施项目和费用要通盘考虑,措施项目清单-经报出,即被认为包含了所有应该发生的措施项目的全部费用;没有列项的,认为分摊在其他单价中。

【考点解析】本题涉及报价技巧。通常,在保证总价不变的情况下,按照资金管理的“黄金原则”,即:该收的款越早收到,就越能产生好的效益。同时,如果还要考虑工程量的变化因素,所以综合考虑可以分析出答案中的几种情况。

由于“措施项目清单”为可调整清单,再报价时,施工单位应合理考虑施工方案,不能因为自身施工方案的改变带来措施费的改变而向业主提出索赔。如果这种改变是非承包商的原因且获得了监理的认可,则可以按照变更的方式来处理。

3.【参考答案】A公司应该承担责任。因为总包单位对分包单位承担连带责任,A公司可以根据分包合同追究B公司的经济责任,由B公司承担65万元的经济损失。

【考点解析】按照相关法律和合同关系规定,对于“损坏通信光缆,造成大范围通信中断”的行为,需对外的协调和处理权限都需要总承包单位来实施。但是,根据A公司与B公式签订的分包合同,这个责任最终需要由B公司来承担。

4.【参考答案】(1)双倍返还定金(选择定金条款),索赔额为60×2=120万元。

(2)支付违约金并返回定金(选择违约金条款),索赔额为500×5%+60=85万元。

【考点解析】这是《合同法》规定的针对交定金后对违约方的处理方式。

5.【参考答案】如果合同中有类似价格,则参照采用;合同中没有适用价格又无类似价格,由承包方提出适宜的变更价格,监理工程师批准执行。这-批准的变更应与承包商协商-致,否则按合同纠纷处理。

【考点解析】本题是考核施工中新增项目单价确定的方法。-般情况下,就是三种:有相同的就直接采用;有类似的就参考;没有时就是通常由承包商提出,监理、业主、施工方协商,最后由监理批准实施。

6.【参考答案】A公司不能对业主提起诉讼。因为双方已在合同中约定了仲裁的条款,不能提起诉讼。A公司可以向工程所在地的仲裁委员会申请仲裁,如业主不执行仲裁,则可以向人民法院申请强制执行。

【考点解析】按照我国相关法律规定,对于争议通常是四种方式:协商、调解(或和解)、诉讼和仲裁。前两种方式通常由监理来主持进行,而后两种方式是选择采取,即:或仲裁或诉讼。并且,通常在合同中需要约定采取的方式,如果采用仲裁,还需要双方认可的仲裁机构。本题由于双方已在合同中约定了仲裁的条款,因此不能提起诉讼。
