2015年一级建造师《公路工程》预习:软土地区路基施工(2)

2015-07-03 16:59来源:学信教育网评论 浏览

(五)其他软基处理施工技术

1.旋喷桩

根据固化剂喷人的形态(浆液或粉体),采用不同的施工机械组合。用水泥、生石灰、粉煤灰等作为加固料。其中粉喷桩的施工要点如下:

(1)施工准备。

(2)施工机具和材料。

施工主要机具包括:喷粉桩机及配套贮灰罐及喷粉系统、空气压缩机、75kW以上的发电机等,喷粉桩机由液压步履式底架和导向加减压机构、钻机传动系统、钻具、液压系统、喷粉系统、电气系统等部分组成。

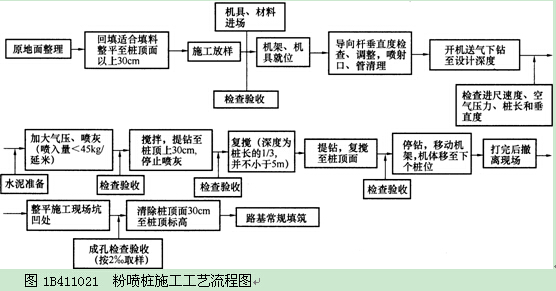

(3)施工工艺流程及质量检测操作步骤如图1B411021所示。

(4)施工中注意事项

· 蓊灰泵的输灰量、粉灰经输灰管到达搅拌机喷灰口的时间以及预搅下沉速度、喷粉搅拌提升速度、重复搅拌下沉、重复搅拌提升速度等施工参数,应在施工前做好标定,施工工艺应经工艺试桩后确定。

·施工所用的固化材料通过室内试验满足要求后方能使用。施工时泵送必须连续,固化材料的用量以及泵送固化材料的时间应有专人记录。固化材料用量的误差不得大于±1%。

·为保证搅拌桩的垂直度,应注意起吊设备的地面平整度和导向架对地面的垂直度,

垂直度误差不超过1.5。

·喷粉桩机必须配置粉料计量装置,严禁无计量装置的喷粉桩机投入使用,并记录水泥的瞬时喷人量和累计喷人量。储灰罐容量应不小于一根桩的用灰量加50kg,当上述重量不足时,不得开始下一根桩的施工,钻头直径磨损量不得大于lcm。

·预搅时应将软土完全切碎,以利于同固化材料均匀搅拌,保证施工质量。

·施工中,发现喷粉量不足时应整桩复打,复打的喷粉量仍应不小于设计用量。遇有故障而停止喷粉时,第二次喷粉接桩时,其喷粉重叠长度不得小于lm。

2.粒料桩

主要用振冲器、吊机或施工专用平车和水泵,将砂、碎石、砂砾、废渣等粒料(粒径宜为20~50mm,含泥量不应大于10%)加入振密。按整平地面→振冲器就位对中→成孔→清孔→加料振密→关机停水→振冲器移位的施工工艺程序进行。

选择振冲器型号应与桩径、桩长及加固工程离周围建筑物距离相适应。应配备适用的供水设备,出口水压应为400~600kPa,流量20~30m2/h.起重机械起吊能力应大于100~200kN。现以振冲碎石桩为例:

(1)振冲器对准桩位,打开水源和电源,检查水压、电压和振冲器的空载电流是否正常。

(2)启动吊机,使振冲器以l~2m/min的速度在土层中徐徐下沉,当振冲器到达设计加固深度以上30~50cm时可把振冲器往上提至孔口,提升速度可增至5~6m/min,以清除孔壁泥块,防止“缩颈”。

(3)重复上述步骤(1)~(2)。然后将振冲器停留在设计加固深度以上30~50cm处,

借循环水使孔内泥浆变稀,即清孔。清孔l~2min以后将振冲器提出孔口,准备加填料。

(4)填料:往孔内倒人填料,将振冲器下放至填料中,进行振实,振冲器一方面将填料振密,另一方面使填料挤入孔壁的土中,从而使桩径扩大。随着填料的不断挤入,孔壁上的约束力逐渐增大,当约束力与振冲器产生的振力相等,桩径不再扩大时,继续振密,振冲器电机的电流值迅速增大,当电流达到规定值时,认为该深度的桩体已经振密。如果电流达不到规定值,则需提出振冲器继续往孔内倒一批填料,然后再下降振冲器继续进行振密。如此重复操作,直至该深度的电流达到规定值为止。

(5)成桩:重复上一步骤,自下而上制作桩体,直至孔口。

(6)表层清理:加固区碎石桩全部完成后,应进行表层清理。将桩顶部约lm范围内的桩体挖去,或者用振动碾使之压实,若采用挖除的办法,对施工前的地面高程和桩顶高程要事先测量放样。

3.生石灰桩

主要用振冲器、吊机或施工专用步履式、门架式振动沉桩设备。配备适用的空压机,起重机械起吊能力应大于100~200kN。使用材料为生石灰(颗粒直径不超过30mm要求填充材料要密实)。按整平地面→振冲器就位对中→成孔→空气压缩机注入生石灰→边振动边拔出套管→振冲器移位→封紧生石灰桩孔的施工工艺程序进行。

选择振冲器型号应与桩径、桩长及加固工程离周围建筑物距离相适应。

【案例1111411021】

1.背景

某高速公路M合同段,路面采用沥青混凝土,路线长19.2km。该路地处平原地区,路基横断面以填方3~6m高的路堤为主,借方量大,借方的含石量40%~600A。地表层以粘土为主,其中K7+200~K9+800段,地表层土厚7~8m,土的天然含水量为40%~52%,地表无常年积水,孔隙比为1.2-~1.32,属典型的软土地基。结合实际情况,经过设计、监理、施工三方论证,决定采用砂井进行软基处理,其施工工艺包括加料压密、桩管沉人、机具定位、拔管、整平原地面等。完工后,经实践证明效果良好。

2.问题

(1)本项目若采用抛石挤淤的方法处理软基,是否合理?请说明理由。

(2)根据背景资料所述,按施工的先后顺序列出砂井的施工工艺。

3.分析与答案

(1)不合理。原因有:软基深度较深、面积大(工程经济性较差)。地表无常年积水、土质呈软塑~可塑状态(施工速度慢)。

(2)砂井施工工艺的先后顺序为:整平原地面→机具定位→桩管沉人→加料压实→拔管。

(责任编辑:ksy)
