1 .水泥稳定土结构层施工时,应遵守下列规定:

(1) 土块应尽可能粉碎,土块最大尺寸不应大于15mm。配料应准确。路拌法施工时水泥应摊铺均匀。洒水、拌和均匀。

(2) 应严格控制基层厚度和高程,其路拱横坡应与面层一致。

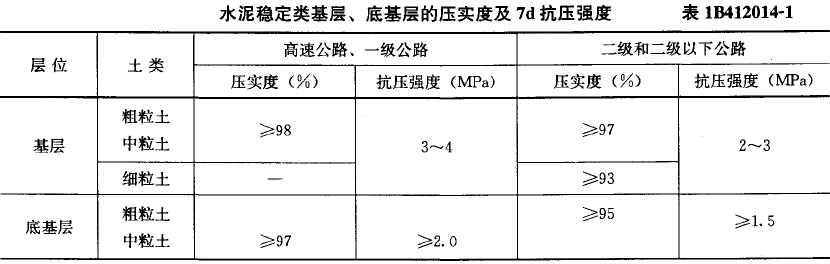

(3) 水泥稳定类材料的压实度(按重型击实标准)及7d (在非冰冻区25°C、冰冻区20°C条件下湿养6d、浸水1d )龄期的无侧限抗压强度应满足表1B412014-1的要求。

(4) 水泥稳定土结构层应用12t以上的压路机碾压。用12〜15t三轮压路机碾压时,每层的压实厚度不应超过15cm ;用18〜20t三轮压路机和振动压路机碾压时,每层的压实厚度不应超过20cm ;对于水泥稳定细粒土,采用能量大的振动压路机碾压时,或对于水泥稳定细粒土,采用振动羊足碾与三轮压路机配合碾压时,每层的压实厚度可以根据试验适当增加;压实厚度超过上述规定时,应分层铺筑,每层的最小压实厚度为10cm,下层宜稍厚。对于稳定细粒土,以及用摊铺机摊铺的混合料,都应采用先轻型、后重型压路机碾压。

(5) 路拌法施工时,必须严密组织,采用流水作业法施工,尽可能缩短从加水拌和到碾压终了的延迟时间,此时间不应超过3〜4h,并应短于水泥的终凝时间。采用集中厂拌法施工时,延迟时间不应超过2h。

(6) 水泥稳定土基层施工时,严禁用薄层贴补法进行找平。

(7) 必须保湿养护,不使稳定土层表面干燥,也不应忽干忽湿。

(8) 水泥稳定土基层上未铺封层或面层时,除施工车辆可慢速(不超过30km/h) 通行外,禁止一切机动车辆通行。

2.石灰稳定土层施工时,应遵守下列规定:

(1) 细粒土应尽可能粉碎,土块最大尺寸不应大于15mm。配料应准确。路拌法施工时,石灰应摊铺均匀。洒水、拌和应均匀。

(2) 应严格控制基层厚度和高程,其路拱横坡应与面层一致。

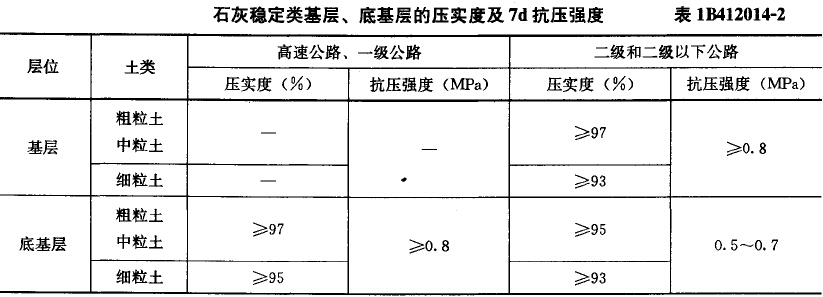

(3) 石灰稳定土的压实度(按重型击实标准)及7d (在非冰冻区25°C、冰冻区20°C条件下湿养6d、浸水1d ) 龄期的无侧限抗压强度应满足表1B412014-2的要求。

(4) 石灰稳定土结构层应用12t以上的压路机碾压。用12〜15t三轮压路机碾压时,每层的压实厚度不应超过15cm ;用18〜20t三轮压路机和振动压路机碾压时,每层的压实厚度不应超过20cm ;对于石灰稳定土,采用能量大的振动压路机碾压时,或对于石灰土,采用振动羊足碾与三轮压路机配合碾压时,每层的压实厚度可以根据试验适当增加。压实厚度超过上述规定时,应分层铺筑,每层的最小压实厚度为10cm,下层宜稍厚。对于石灰土,应采用先轻型、后重型压路机碾压。

(5) 石灰稳定土层宜在当天碾压完成,碾压完成后必须保湿养护,不使稳定土层表面干燥,也不应过分潮湿。

(6) 石灰稳定土层上未铺封层或面层时,禁止开放交通;当施工中断,临时开放交通时,应采取保护措施,不使基层表面遭破坏。

3.石灰工业废渣稳定土结构层施工时,应遵守下列规定:

(1) 配料应准确。石灰应摊铺均匀。洒水、拌和应均匀。

(2) 应严格控制基层厚度和高程,其路拱横坡应与面层一致。

(3) 石灰粉煤灰稳定类材料的压实度(按重型击实标准)及7d(在非冰冻区25°C、冰冻区20°C条件下湿养6d、浸水1d)龄期的无侧限抗压强度应满足表1B412014-3的要求。

(4) 石灰工业废渣稳定土应用12t以上的压路机碾压。用12〜15t三轮压路机碾压时,每层的压实厚度不应超过15cm ;用18〜20t三轮压路机和振动压路机碾压时,每层的压实厚度不应超过20cm。对于二灰级配集料,采用能量大的振动压路机碾压时,或对于二灰土,采用振动羊足碾与三轮压路机配合碾压时,每层的压实厚度可以根据试验适当增加。压实厚度超过上述规定时,应分层铺筑,每层的最小压实厚度为10cm,下层宜稍厚。对于石灰工业废渣稳定土,应采用先轻型、后重型压路机碾压。

(5) 必须保湿养护,不使石灰工业废渣稳定土层表面干燥。

(6) 石灰工业废渣稳定土基层上未铺封层或面层时,应封闭交通,保护表层不受破坏。当施工中断,临时开放交通时,必须采取保护措施。
