2015年一级建造师《公路工程》预习:先张法预应力筋的张拉操作时的施工要点

2015-07-03 14:29来源:学信教育网评论 浏览

  1.同时张拉多根预应力筋时,应预先调整其初应力,使相互之间的应力一致;张拉过程中,应使活动横梁与固定横梁始终保持平行,并应抽查预应力筋的预应力值,其偏差的绝对值不得超过按一个构件全部预应力筋预应力总值的5% 。

  2.预应力筋张拉完毕后,与设计位置的偏差不得大于5 mm ,同时不得大于构件最短边长的4% 。

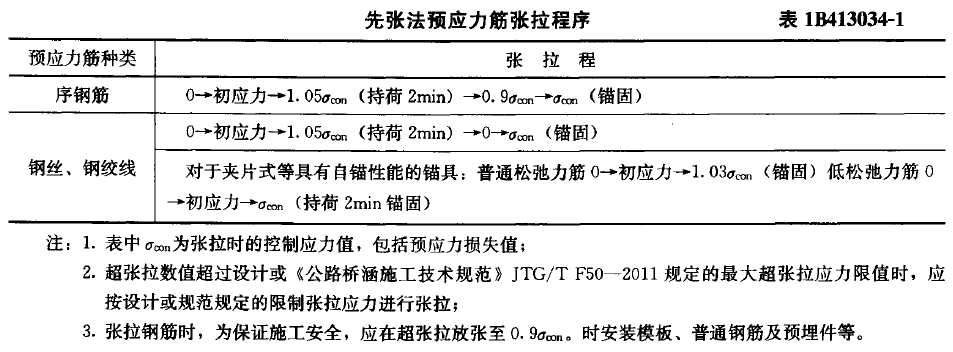

  3.预应力筋的张拉应符合设计要求,设计无规定时,其张拉程序可按表1B413034-1的规定进行。

  4.张拉时,同一构件内预应力钢丝、钢绞线的断丝数量不得超过1% ,同时对于预应力钢筋不允许断筋。

  5.横梁须有足够的刚度,受力后挠度应不大于 2 mm。

  6.应先张拉靠近台座截面重心的预应力钢筋,防止台座承受大的偏心压力。

  7.在台座上铺放预应力筋时,应采取措施防止玷污预应力筋。

  8.用横梁整批张拉时,千斤顶应对称布置,防止活动横梁倾斜。

  9.张拉时,张拉方向与预应力钢材在一条直线上。

  10.紧固锚塞时,用力不能过猛,以防预应力钢筋折断;拧紧螺母时,应注意压力表读数始终保持在控制张拉力处。

  11. 台座两端应设置防护措施。张拉时,沿台座长度方向每隔4~5m 应放一防护架。工作人员不得站在台座两端或进入台座。

  12.当预应力钢筋张拉到控制张拉力后,宜停2~3 min再打紧夹具或拧紧螺母,此时,操作人员应站在侧面。

(责任编辑:LX)
