2010年一建公路实务真题及答案(6)

2012-11-02 10:27来源:学信教育网评论 浏览

(五)背景资料

某施工单位承接了某公路B合同段K8+000~K9+800的路基、路面、1座3×20m的简支梁桥和8道涵洞

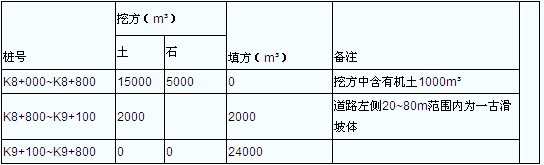

施工,合同工期为200天。该段土质以松散砂土和黏土为主,路基主要工程量见下表。

注:表中挖方为天然密实方,填方为压实方,天然密实方与压实方的换算系数为:土方1.16,
石方0.92,假设换算系数不因土石混填而改变,调运方在经济运距内。

施工单位进场后,积极组织施工,并将路面分成三个段落组织流水作业,并绘制了施工平面布置示

意图和网络计划,分别如下:

路基施工中,石方开挖采用爆破,土方开挖采用挖掘机配自卸汽车作业。经实测,挖掘机的台班平
均生产率为560m2/台班,机械利用率为0.85.填筑施工采用土石混合倾填,并进行纵向分幅,用振
动压路机碾压。

桥梁墩台基础施工完毕后,为确保工程质量,监理工程师要求施工单位挖开再次检查坑底承载力和
基础混凝土质量,施工单位对此提出开挖费用索赔。

该路段投入使用一年后,在K9+200~K9+600段出现了路基的纵向裂缝。

问题

1.列式计算路基施工中的利用方(天然密实方)和借土方(压实方)数量。

2.指出平面布置示意图中临时设施和临时工程布置的不妥之处,并说明理由。

3.为满足合同工期要求,路基填筑施工最多不能超过多少天?若以桥梁施工为关键线路,路基填
筑施工最多不能超过多少天?

4.按进度计划要求,若挖掘机每天只安排一个班制,施工单位每天应投入多少台挖掘机?(不考
虑备用)

5.分析说明施工单位是否应该获得桥梁基坑开挖检查的索赔费用。

6.根据背景资料,指出产生路基纵向裂缝的可能原因。

答案:

1.利用方数量:(15000-1000)+5000+2000=21000(m2)(2分)。

借方:24000+2000-(15000-1000)/1.16-5000/0.92-2000/1.16=6772(m2)(2分)。

2.不妥之处:将临时场地(机械设备停放场和材料场)(1分)和施工便道(1分)布置在滑坡体
内。因为这种布置灰增加滑坡上的荷载而可能诱发滑坡(2分)。

3.为满足合同工期要求,路基填筑施工的最长时间是:

200-(25+40+20+20+20+10+20)=45(天)(3分)

若以桥梁施工为关键线路,路基填筑施工的最长时间是:

(50+60+30)-(40+20+20+20+10)=30(天)(3分)

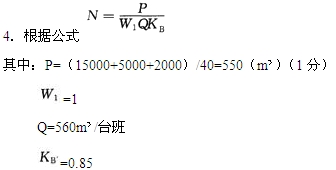

所以N=550/(1×560×0.85)=1.16(台),取2台(5分)

5.对于已覆盖的隐蔽工程,监理要求再行开孔检查,若检查后符合图纸和规范要求,则一切费用应
由业主承担,则施工单位应该获得索赔费用(3分)。若开孔检查后并不符合合同及规范的要求,则
由承包商承担一切费用,则施工单位不应该获得索赔费用(3分)。

6.可能产生纵向裂缝的原因有:(1)土石混填且未分层碾压(2分);(2)纵向分幅填筑(2分)。

(责任编辑:静)
