一建《项目管理》考试复习重点:费用索赔

2014-04-24 09:32来源:学信教育网评论 浏览

编辑推荐:2014年《项目管理》考试复习重点汇总



  一、承包商可索赔的费用项目

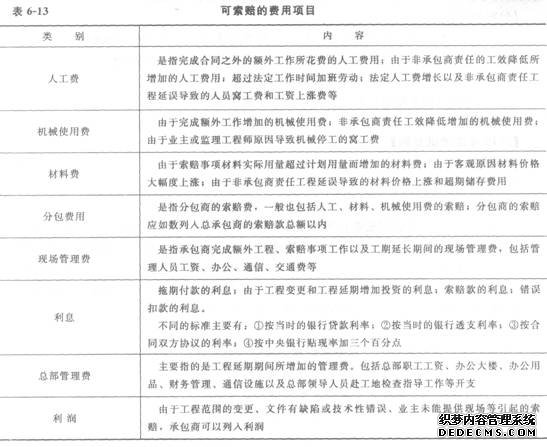

  可索赔的费用项目见表6—13。



  二、索赔费用的计算方法


  1.实际费用法


  计算原则是以承包商为某项索赔工作所支付的实际开支为根据,向业主要求费用补偿。用实际费用法计算时,在直接费的额外费用部分的基础上,再加上应得的间接费和利润,即是承包商应得的索赔金额。


  2.总费用法


  总费用法就是当发生多次索赔事件以后,重新计算该工程的实际总费用,实际总费用减去投标报价时的估算总费用,即为索赔金额。


  3.修正的总费用法


  修正的总费用法是对总费用法的改进,即在总费用计算的原则上,去掉一些不合理的因素,使其更合理。
