一建《工程经济》教材解析: 施工机械台班使用

2014-04-25 15:37来源:学信教育网评论 浏览

  一、施工机械台班使用定额的形式



  (1)施工机械时间定额。


  施工机械时间定额,是指在合理劳动组织与合理使用机械条件下,完成单位合格产品所必需的工作时问,包括有效工作时间(正常负荷下的工作时间和降低负荷下的工作时间)、不可避免的中断时间、不可避免的无负荷工作时间。机械时间定额以“台班”表示,即一台机械工作一个作业班时间。一个作业班时间为8h。


  单位产品机械时间定额=(台班)


  单位产品人工时间定额(工日)=


  (2)机械产量定额。


  机械产量定额,是指在合理劳动组织与合理使用机械条件下,机械在每个台班时间内,应完成合格产品的数量。


  机械台班产量定额=


  机械产量定额和机械时问定额互为倒数关系。


  (3)定额表示方法。


  机械台班使用定额的复式表示法的形式如下:




  二、机械工作时间消耗的分类

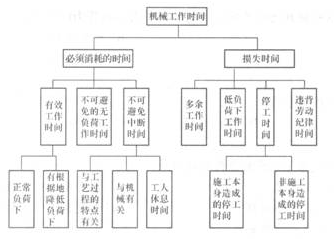

  机械工作时间消耗的分类见图3—2。



  三、施工机械台班使用定额的编制

  (1)拟定机械工作的正常施工条件,包括工作地点的合理组织、施工机械作业方法的拟定、配合机械作业的施工小组的组织以及机械工作班制度等。


  (2)确定机械净工作生产率,即机械纯工作1h的正常生产率。


  (3)确定机械的利用系数。


  机械利用系数=


  (4)计算机械台班定额。

  施工机械台班产量定额=机械净工作生产率×工作班延续时间×机械利用系数


  施工机械时间定额=


  (5)拟定工人小组的定额时间。


  工人小组定额时间=施工机械时间定额×工人小组的人数
