2014年一级建造师《市政工程》临考猜题卷(二)(4)
三、案例分析题
案例(一)
1.背景
A安装公司承接新建住宅小区的供热管道工程。为了保证施工质量,公司购置了先进的二手电弧焊设备,施焊工人均持有焊工本,并聘请经验丰富的焊工技师不定期现场指导。土方开挖至槽底发现某段地基较松软,经现场监理人员查验认为可不做特别处理,可继续施工。其后开挖遇到一段废弃的雨水方沟,在停工等待处理方案期间阴雨不断,复工时发现已铺设管道进入泥浆,管端保温层进水。支架安装时,作业人员加塞硬木垫片进行调高。管道连接固定后发现漏装补偿器随即补装。
管道安装完毕经强度试验与气密性试验合格后进行了48h试运行,经检查管道接口没有发现渗漏;A安装公司向开发商提供验收报告。
2.问题
(1)A安装公司是否具备供热管道的施焊条件?为什么?
(2)指出A安装公司技术质量管理工作的缺失,并写出正确做法。
(3)背景中管道功能性试验的程序与方法是否妥当?为什么?
案例(二)
1.背景
南方某城市新区建设中压0. 35MPa燃气管道,管径DN300mm,全长3.1km;其中需通过灌渠进入对岸新区。横跨灌渠的现有跨线桥是连接新旧城区的主干道,桥宽20m。过河段燃气管道设计采用随桥梁外侧支架敷设。施工项目部编制的施工方案经上级技术负责人签章批准后组织实施。
2.问题
(1)燃气管道利用桥梁跨越时有何规定?
(2)随桥敷设燃气管道施工中应注意哪些问题?
(3)施工方案报上级签批前还应经过哪些程序?
(4)过河燃气管道安装完成后应做哪些检验?
(三)
背景材料:
A公司低价中标燃气管道工程,并与建设单位签订工程合同,约定工期为150d。A公司通过内部招标,选择具有一级建造师资格证书且有类似工程经验的人担任施工项目负责人。工程开工后不久,建设单位为满足环境治理计划,要求缩短工期,100d内完工。为实现建设单位进度要求,项目部抽调A公司所有具备焊工证人员,包括数名在其他岗位工作近一年的人员充实焊工力量,直接进入现场进行管道焊接。工程完工后,项目部计划管道进行严密性试验后投入运行。
问题:
1.指出建设单位压缩工期的违规之处。
2.企业内部竞标选用项目负责人应注意哪些事项?
3.简述项目部充实焊工力量做法存在的问题,给出纠正措施。
4.分析项目部的管道功能性试验与试运行计划可行性,给出正确做法。
(四)
背景材料:
A公司中标城市污水处理厂升级改造工程,合同工期18个月,合同价为固定总价,新建构筑物,包括沉淀池和滤池等钢筋混凝土水池,采用现浇施工工艺。拟建水池距现有的建(构)筑物最近距离5.0m,其地下部分最深为5.6m;厂区地下水位在地面下约2.0m。
施工项目部编制了施工组织设计,其中含有基坑施工方案和水池混凝土现浇施工方案。基坑施工方案包括降水施工、土方开挖、围护结构施工和沉降观测等内容。混凝土水池现浇施工方案包括模板支架设计及安装拆除,钢筋加工,混凝土供应、止水带、预埋件安装等。上报A公司审批时,主管部门提出补充意见。
施工过程中发生以下事件:
事件一:质量监督部门例行检查时,混凝土供应商未能提供集料的产地证明和有效的碱含量检测报告,被明令停工整改;造成两周的工期损失和数十万元的经济损失;
事件二:考虑到锚索施工对现有建(构)筑物会有损坏风险,项目部拟将原设计锚固长度9.0m缩短为5.2m;并增加锚索数量。
事件三:在确认施工区域地下水位普遍上升后,设计单位重新进行抗浮验算,在新建池体增设了配重结构,增加了工作量。
问题:
1.补充现浇混凝土水池施工方案的内容。
2.就事件一中的工期和经济损失,A公司可提出索赔吗?为什么?
3.分析并指出事件二中项目部的做法存在问题。
4.事件三种增加的工作量能否索赔?说明理由。
(五)
背景材料:
某公司中标城市沿海主干道路改建工程标段,道路东西走向,全长973.5m,车行道宽度15m,两边人行道各3m;与道路中心线平行且向北,需新建DN800mm、雨水管道950m。新建路面结构:150mm厚砾石砂垫层,350mm厚二灰混合料基层,80mm厚中粒式沥青混凝土,40mm厚SMA改性沥青混凝土面层。
合同规定的开工日期为5月5日,竣工日期为当年9月30日。合同要求施工期间维持半幅交通,工程施工时正值高温台风季节。

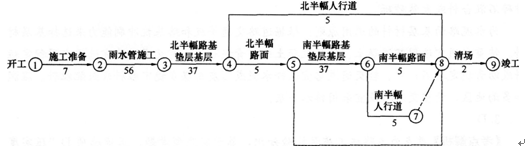

项目部在施工组织设计获得批准后,开始施工。施工组织设计中绘制了以下的总网络计划图:
图中施工时间中已包含旧路翻挖、砌筑路缘石的施工时间;二灰混合料基层雨期施工施工组织如下:混合料含水量根据气候适当调整,使运到施工现场的混合料接近最佳含水量;关注天气预报,以预防为主。为保证SMA改性沥青面层施工质量,施工方案要求:摊铺温度不低于160℃,初压开始温度不低于150℃,碾压终了的表面温度不低于90℃;采用振动压路机,由低处向高处碾压,不得用轮胎压路机碾压。
问题:
1.指出本工程总网络图计划中的关键线路。
2.将本工程总网络计划改成横道图。
3.根据总网络图,指出可采用流水施工压缩工期的分项工程。
4.给出雨期路基施工的主要措施。
5.补充SMA改性沥青面层碾压施工技术要点。
(责任编辑:ksy)
