一级建造师历年真题诠释:1K415000城市管道工程(2)

2013-07-02 11:21来源:学信教育网评论 浏览

4.采用顶管法施工时,应在工作坑内安装的设备有()。
A.导轨
B.油泵
C.顶铁:
D.起重机
E.千斤顶
【答案】ABCE本题考核的是普通顶管法施工技术。工作坑内安装的设备:
(1)导轨:选用钢质材料制作,两导轨安装牢固、顺直、平行、等高,其纵坡与管道设计坡度一致;
(2)千斤顶:安装时固定在支架上,并与管道中心的垂线对称,其合力的作用点在管道中心的垂线上。
(3)油泵:应与千斤顶相匹配,并用备用油泵;安装完毕后进行试运转;
(4)顶铁:分块拼装式顶铁应有足够的刚度,并且顶铁的相邻面相互垂直。

5.关于供热管道补偿器安装的说法,正确的有()。
A.管道补偿器的两端,应各设一个固定支座
B.靠近补偿器的两端,应至少各设有一个导向支座
C.应对补偿器进行预拉伸
D.填料式补偿器垂直安装时,有插管的一段应置于上部
E.管道安装、试压、保温完毕后,应将补偿器临时固定装置的紧固件松开
【答案】BDE本题考核的是供热管道补偿器安装的相关内容。在靠近补偿器的两端,至少应各设有一个
导向支架,保证运行时自由伸缩,不偏离中心。当安装时的环境温度低于补偿零点(设计的最高温度与
最低温度差值的1/2)时,应对补偿器进行预拉伸,拉伸的具体数值应符合设计文件的规定。在安装波
形补偿器或填料式补偿器时,其内套有焊缝的一端或有插管的一端,当水平安装时应迎介质流向安装;
当垂直安装时应置于上部。补偿器的临时固定装置在管道安装、试压、保温完毕后,应将紧固件松开,
保证在使用中可以自由伸缩。

【2011年考题】

1.施工速度快、成本较低的不开槽管道施工方法是()。
A.盾构法
B.夯管法
C.定向钻法
D.浅埋暗挖法

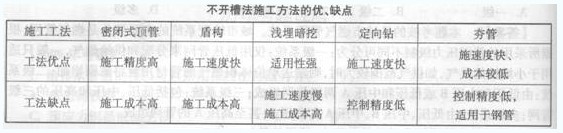

【答案】B本题考核的是不开槽法施工方法的优、缺点。不开槽法施工方法的优、缺点见下表。


2.直埋蒸汽管道必须设置()。
A.放散管
B.排污管
C.排潮管
D.检漏管
【答案】C本题考核的是供热管道施工技术及要求。直埋蒸汽管道的工作管,必须采用有补偿的敷设方
式,钢质外护管宜采用无补偿方式敷设。钢质外护管必须进行外防腐。必须设置排潮管。外护管防腐
层应进行全面在线电火花检漏及施工安装后的电火花检漏,耐击穿电压应符合国家现行标准的要求,
对检漏中发现的损伤处须进行修补,并进行电火花检测,合格后方可进行回填。

3.燃气管道试验采用肥皂水对管道接口进行检查的试验是()。
A.气压试验
B.水压试验
C.严密性试验
D.管道通球扫线
【答案】A本题考核的是燃气管道功能性试验的规定。气压试验一般情况下试验压力为设计输气压力的
1.5倍,但钢管不得低于0.3 MPa,化工管不得低于0.1 MPa。当压力达到规定值后,应稳压1 h,然
后用肥皂水对管道接口进行检查,全部接口均无漏气现象认为合格。若有漏气处,可放气后进行修理,
修理后再次试验,直至合格。

4.下列供热管网所用的阀门中,必须经工程所在地有资质的检测部门进行强度和严密性试验的有()。
A.一级管网主干线所用阀门
B.二级管网主干线所用阀门
C.与二级管网主干线直接连通的阀门
D.供热站入口处的总阀门
E.支干线入首端阀门
【答案】ADE本题考核的是供热管网阀门的相关内容。根据《城镇供热管网工程施工及验收规范
CJJ28—2004》的规定,一级管网主干线所用阀门,及与一级管网直接连通的阀门,支干线与供热站人
口处起关闭、保护作用的阀门及其他重要阀门应由有资质的检测部门进行强度和严密性检验。

5.地下燃气管道不得穿越()。
A.热电厂
B.雨水口
C.街心花园
D.汽车加油站
E.化工原料仓库
【答案】ADE本题考核的是燃气管道穿越构建筑物的规定。地下燃气管道不得穿越的规定:
(1)地下燃气管道不得从建筑物和大型构筑物的下面穿越。
(2)地下燃气管道不得在堆积易燃、易爆材料和具有腐蚀性液体的场地下面穿越。

编辑推荐:

2013年一级建造师市政实务易混考点

2013年一级建造师全面复习计划

2013年一级建造师一次通关秘籍
