2015年一级建造师市政工程预习:施工方法比较选

2015-01-14 09:41来源:学信教育网评论 浏览

1. 喷锚暗挖法

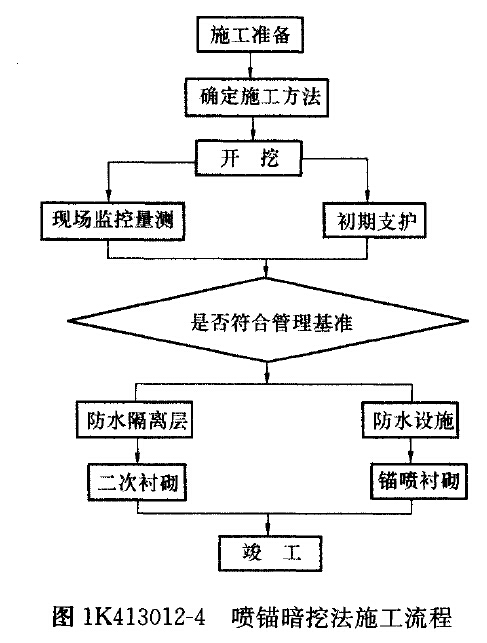

施工基本流程见图1K413012-4。

2. 新奥法施工

新奥法施工隧道适用于稳定地层,应根据地质、施工机具条件,尽量采用对围岩扰动少的支护方法。岩石地层当采用钻爆法开挖时,应采用光面爆破、预裂爆破技术,尽量减少欠挖、超挖。

围岩开挖后应立即进行必要的支护,并使支护与围岩尽量密贴,以稳定围岩。围岩条件比较好时可简单支护或不支护。采用喷混凝土锚杆作为初期支护时的施工顺序一般为先喷混凝土后打锚杆;围岩条件恶劣时,则采用初喷混凝土→架钢支撑→打锚杆→二次喷混凝土。锚杆杆位、孔径、孔深及布置形式应符合设计要求,锚杆杆体露出岩面的长度不宜大于喷混凝土层厚度,锚杆施工质量应符合有关规范要求。

3. 浅埋暗挖法施工

浅埋暗挖法的工艺流程和技术要求主要是针埋置深度较浅、松散不稳定的土层和软弱破碎岩陰施工面而形成的。浅埋暗挖法与新奥法相比,更强调地层的预支护和预加固。因为地铁工程基本是在城镇施工,对地表沉降的控制要求比较严格。浅埋暗挖法支护衬砌的结构刚度比较大,初期支护允许变形量比较小,有利于减少对地层的扰动及保护周边环境。

(1) 地层预加固和预支护

在城市地铁隧道施工中,经常遇到砂砾土、砂性土、黏性土或强风化基岩等不稳定地层。这类地层在隧道开挖过程中自稳时间短暂,往往在初期支护尚未来得及施作,或喷射混凝土尚未获得足够强度时,拱墙的局部地层已开始坍塌。为此,需采用地层预加固、预支护的方法,以提高周围地层的稳定性。常用的预加固和预支护方法有:小导管超前预注浆、开挖面超前深孔注浆及管棚超前支护。

(2) 隧道土方开挖与支护

采用埋暗挖法开挖作业时,所选用的施工方法及工艺流程,应保证最大限度地减少对地层的扰动,提高周围地层自承作用和减少地表沉降。根据不同的地质条件及隧道断面,选用不同的开挖方法,但其总原则是:预支护、预加固一段,开挖一段;开挖一段,支护一段;支护一段,封闭成环一段。

(3) 初期支护形式

在软弱破碎及松散、不稳定的地层中采用浅埋暗挖法施工时,除需对地层进行预加固和预支护杯,隧道初期支护施作的及时性及支护的强度和刚度,对保证开挖后隧道的稳定性、减少地层扰动和地表沉降,都具有决定性的影响。在诸多支护形式中,钢拱锚喷混凝土支护是满足上述要求的最佳支护形式。

(4) 二次衬砌

在浅埋暗挖法中,初期支护的变形达到基本稳定,且防水结构施工验收合格后,可以进行二次混凝土衬砌灌注工序。通过监控量测,掌握隧道动态,提供信息,指导二次衬砌施作时机。这是浅埋暗挖法中二次衬砌施工与一般隧道衬砌施工的主要区别。

(5) 监控量测

利用监控量测信息指导设计与施工是浅埋暗挖施工工序的重要组成部分。在设计文件中应提出具体要求和内容,监控量测的费用应纳入工程成本。经验证明拱顶下沉是控制稳定较直观的和可靠的判断依据,水平收敛和地表下沉有时也是重要的判断依据。
