2015年一级建造师市政工程预习:沟槽施工方案
(一)主要内容
(1)沟槽施工平面布置图及开挖断面图。
(2)沟槽形式、开挖方法及堆土要求。
(3)无支护沟槽的边坡要求;有支护沟槽的支撑形式、结构、支拆方法及安全措施。
(4)施工设备机具的型号、数量及作业要求。
(5)不良土质地段沟槽开挖时采取的护坡和防止沟槽坍塌的安全技术措施。
(6)施工安全、文明施工、沿线管线及构(建)筑物保护要求等。
(二)确定沟槽底部开挖宽度
(1)沟槽底部的开挖宽度应符合设计要求。
(2)当设计无要求时,可按经验公式计算确定:
B=D0+2×(b1+b2+b3)
式中 B—管道沟槽底部的开挖宽度(mm);
D0 —管外径(mm);

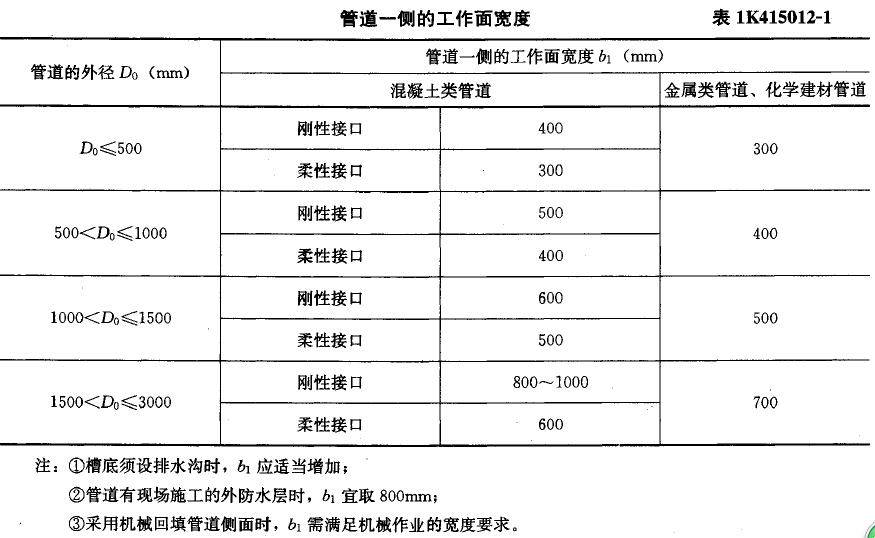

b1—管道一侧的工作面宽度(mm),可按表1K415012-1选取;
b2—有支撑要求时,管道一侧的支撑厚度,可取150〜200mm;
b3—现场浇筑混凝土或钢筋混凝土管渠一侧模板厚度(mm)。
(三)确定沟槽边坡

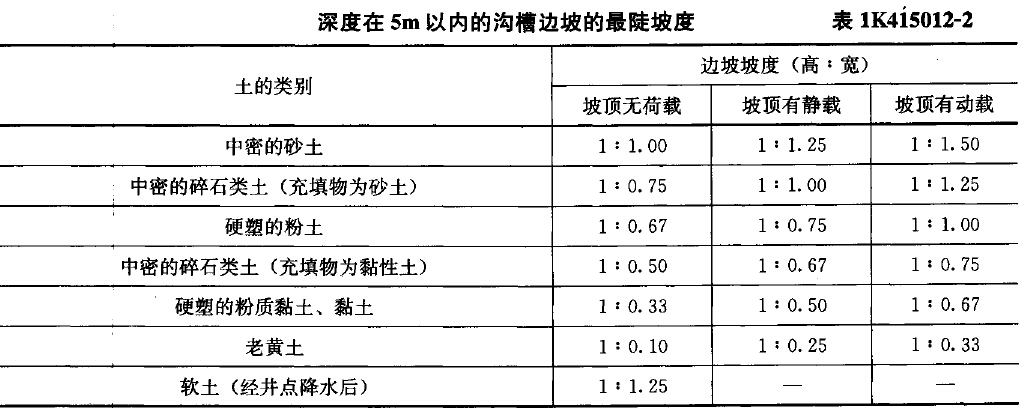

(1)当地质条件良好、土质均匀、地下水位低于沟槽底面高程,且开挖深度在5m以内、沟槽不设支撑时,沟槽边坡最陡坡度应符合表1K415012-2的规定。
(2)当沟槽无法自然放坡时,边坡应有支护设计,并应计算每侧临时堆土或施加其他荷载,进行边坡稳定性验算。
