(一)钢筋配料与代换
1.配料依据
(1)设计图纸和修改通知。
(2)浇筑部位的分层分块图。
(3)混凝土入仓方式。
(4)钢筋运输、安装方法和接头形式。
2.下料长度
钢筋下料长度的计算要记入钢筋的焊接、绑扎需要的长度和因弯曲而延伸的长度。
3.钢筋代换
在施工中应加强钢筋材料供应的计划性和实时性,尽量避免施工过程中的钢筋代换。
(1)以另一种钢号或直径的钢筋代替设计文件中规定的钢筋时,应遵守以下规定:
•应按钢筋承载力设计值相等的原则进行,钢筋代换后应满足规定的钢筋间距、锚固长度、最小辦筋直径等构造要求。
•以高一级钢筋代换低一级钢筋时,宜采用改变钢筋直径的方法而不宜采用改变钢筋根数的方法来减少钢筋截面积。
(2)用同钢号某直径钢筋代替另一种直径的钢筋时,其直径变化范围不宜超过4mm,变更后钢筋总截面面积与设计文件规定的截面面积之比不得小于98%或大于103%。
(3)设计主筋采取同钢号的钢筋代换时,应保持间距不变,可以用直径比设计钢筋直径大一级和小一级的两种型号钢筋间隔配置代换。
(二)钢筋加工
钢筋加工一般要经过四道工序:除锈、调直、切断、成型。当钢筋接头采用直螺纹或锥螺纹连接时,还要增加钢筋端头镦粗和螺纹加工工序。
钢筋的调直和清除污镑应符合下列要求:
(1)钢筋的表面应洁净,使用前应将表面油渍、漆污、锈皮、鱗锈等清除干净。
(2)钢筋应平直,无局部弯折,钢筋中心线同直线的偏差不应超过其全长的1%。成盘的钢筋或弯曲的钢筋均应矫直后,才允许使用。
(3)钢筋在调直机上调直后,其表面伤痕不得使钢筋截面面积减少5 %以上。
(4)如用冷拉方法调直钢筋,则其矫直冷拉率不得大于l%。钢筋的弯制和末端的弯钩应符合设计要求。如设计未做规定时,所有的受拉光面圆钢筋的末端应作180°的半圆弯钩,弯钩的内径不得小于2.5d。当手工弯钩时,可带有适当的平直部分。
当Ⅱ级钢筋按设计要求弯转90°时,其最小弯转直径应符合下列要求:
(1)钢筋直径小于16mm时,最小弯转直径为5倍钢筋直径;
(2)钢筋直径大于16mm时,最小弯转直径为7倍钢筋直径。
当温度俩于-20°C时,严禁对低合金钢筋进行冷弯加工,以避免在钢筋起弯点发生强化,造成钢卷脆断。弯起钢筋弯折处的圆弧内半径应大于12.5倍钢筋直径。

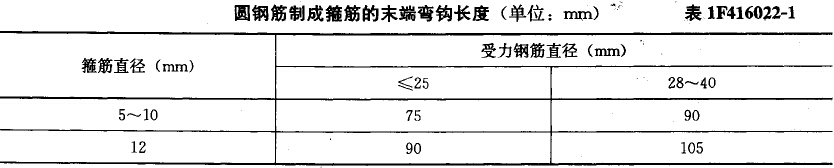

用圆钢筋制成的箍筋,其末端应有弯钩,弯钩的长度应符合表1F416022-1的规定。
加工后钢筋的允许偏差不得超过表1F416022-2规定的数值。
