某企业拟建一个市场急需产品的工业项目。建设期l年,运营期6年。项目建成当年投产。当地政府决定扶持该产品生产的启动经费l00万元。其他基本数据如下。
1.建设投资1 000万元。预计全部形成固定资产,固定资产使用年限l0年,期末残值100万元。投产当年又投入资本金200万元作为运营期的流动资金。
2.正常年份年营业收入为800万元,经营成本300万元,产品营业税及附加税率为6%,所得税率为33%,行业基准收益率10%,基准投资回收期6年。
3.投产第l年仅达到设计生产能力的80%,预计这一年的营业收入、经营成本和总成本均按正常年份的80%计算。以后各年均达到设计生产能力。
4.运营的第3年预计需更新新型自动控制设备购置投资500万元才能维持以后的正常运营需要。
【问 题】
1.编制拟建项目投资现金流量表。
2.计算项目的静态投资回收期。
3.计算项目的财务净现值。
4.计算项目的财务内部收益率。
5.从财务角度分析拟建项目的可行性。
参考答案:
1.编制拟建项目投资现金流量表前需要计算以下数据。
(1)计算固定资产折旧费:
固定资产折旧费=(1 000-100)/10=90(万元)
(2)计算固定资产余值:固定资产使用年限10年,运营期末只用了6年还有4年未折旧。所以,运营期末固定资产余值为固定资产余值=年固定资产折旧费×4+残值 =90×4+100=460(万元)
(3)计算调整所得税:
调整所得税=(营业收入一营业税金及附加一经营成本一折旧费一维持运营投资+补贴收入)×33%
第2年息税前总成本=经营成本+折旧费=240+90=330(万元)
第3年及其以后各年的息税前总成本=300+90=390(万元)
第2年调整所得税=(640-38.40-330)×33%=89.63(万元)
第3年及其以后各年调整所得税=(800-48-390)×33%=ll9.46(万元)

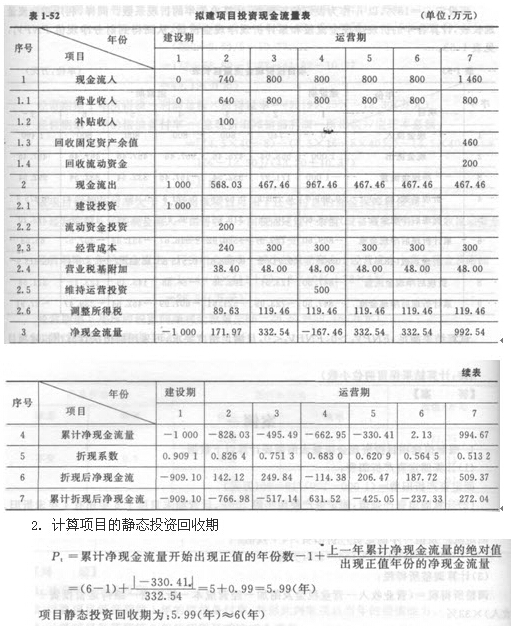

编制拟建项目投资现金流量表,见表l-52。
.jpg)
3.项目财务净现值就是计算期末的累计折现后净现金流量272.04万元。

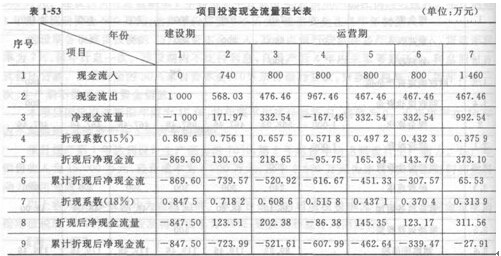

4.编制项目投资现金流量延长表,见表1-53。
首先确定i1=l5%,以i1作为设定的折现率,计算出各年的折现系数。利用现金流量延长表,计算出各年的折现净现金流量和累计折现净现金流量,从而得到财务净现值FNPVl,见表l-53。
再设定i2=18%,以i2作为设定的折现率,计算出各年的折现系数。同样,利用现金流量延长表,计算各年的折现净现金流量和累计折现净现金流量,从而得到财务净现值FNPV2,见表l-53。
.jpg)
试算结果满足:FNPV1>0,FNPV2<0,且满足精度要求,可采用插值法计算出拟建项目的财务内部收益率FIRR。
由表l-53可知:
i1=15%时,FNPV1=65.53;
i2=18%时,FNPV2=-27.91。
用插值法计算拟建项目的内部收益率FIRR。即
FIRR=i1+(i2-il)×[FNPV1&pide;(FNPV1+|FNPV2|)]=15%+(18%-l5%)×[65.53&pide;(65.53+|-27.91|)]=17.1%
5.本项目的静态投资回收期为6年未超过基准投资回收期和计算期;财务净现值为272.04万元>0;财务内部收益率FIRR=17.1%>行业基准收益率10%,所以,从财务角度分析该项目投资可行。
