单位工程施工组织设计的主要内容(施工进度计划):

单位工程施工进度计划的编制程序和方法:

(1)划分工作项目。工作项目是包括一定工作内容的施工过程,是施工进度计划的基本组成单元。编制控制性施工进度计划,一般只明确到分部工程即可。

编制实施性施工进度计划,应明确到分项工程或更具体。

(2)确定施工顺序。施工顺序受施工工艺和施工组织两方面的制约。在确定施工顺序时,必须根据工程的特点、技术组织要求以及施工方案等进行研究,不能拘泥于某种固定的顺序。

(3)计算工程量。工程量的计算应根据施工图和工程量计算规则,针对所划分的每一个工作项目进行。

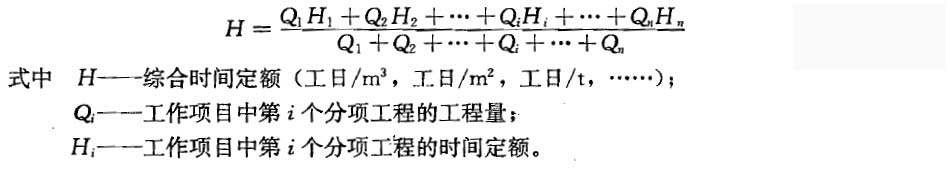

(4)计算劳动量和机械台班数。

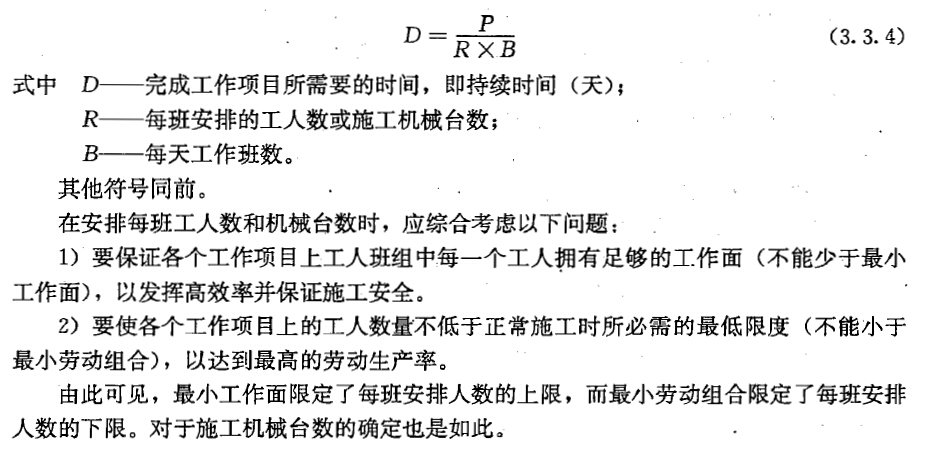

(5)确定工作项目的持续时间。

1)工作项目的持续时间:

2)工作项目所需的工人数和机械台数:

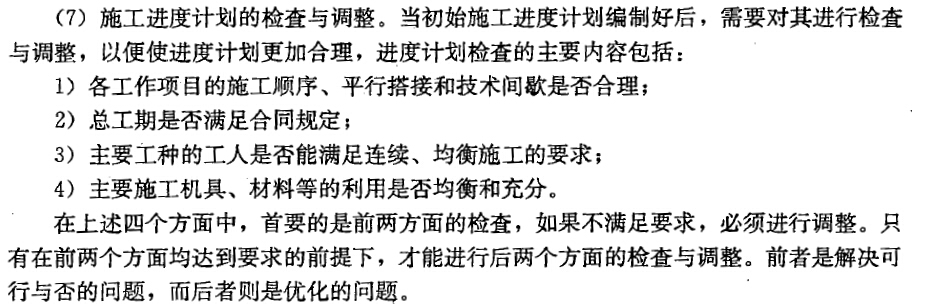

(6)绘制施工进度计划图。常用的方法有横道图和网络图。对于工程规模较大或较复杂的工程,宜采用网络计划技术。

工程项目管理-工程项目的计划与控制:

工程项目计划体系:

建设单位的计划体系承包单位的计划体系

工程项目施工组织设计:

施工组织设计与项目管理规划的关系施工组织设计的编制依据

施工组织总设计:概述主要内容-工程概况总体施工部署施工总进度计划总体施工准备于主要资源配置计划主要施工方法施工总平面布置

单位工程施工组织设计:概述主要内容-工程概况施工部署施工进度计划施工准备与资源配置计划主要施工方案施工现场平面布置

施工方案:概述主要内容-工程概况施工安排施工进度计划施工准备与资源配置计划施工方法与工艺要求

工程项目目标控制的内容、措施和方法:

类型-主动控制被动控制

内容

措施

方法-网络计算法S曲线法香蕉曲线法排列图法因果分析图法直方图法控制图法
