造价管理知识点预习:网络计划技术12
网络计划时间参数的计算:双代号网络计划时间参数的计算-按工作计算法:
网络计划时间参数中开始时间和完成时间都应以时间单位的终了时刻为标准。

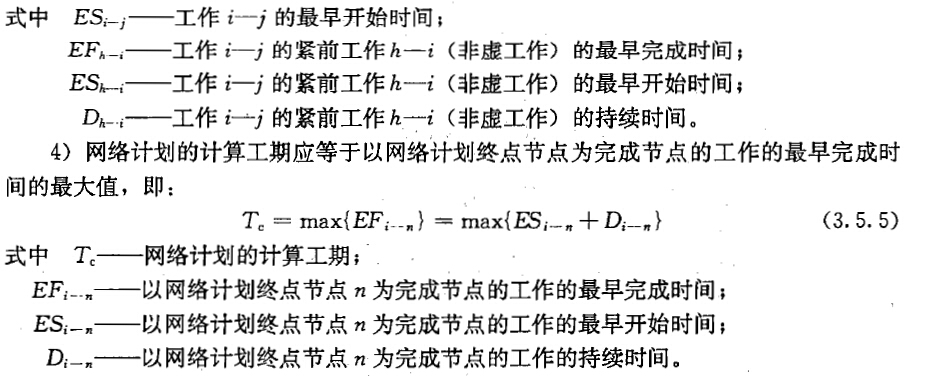

1.计算工作的最早开始时间和最早完成时间:
2.确定网络计划的计划工期:

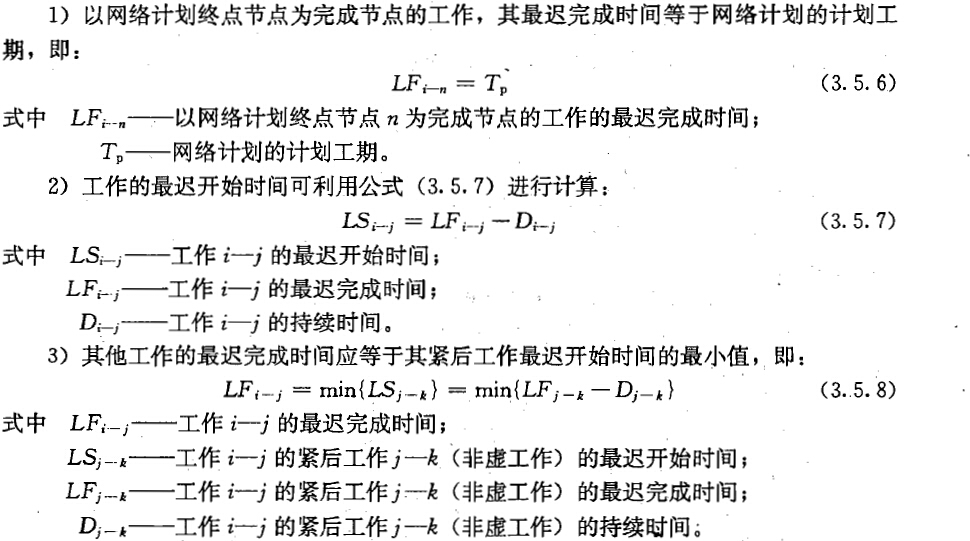

3.计算工作的最迟完成时间和最迟开始时间:
4.计算工作的总时差:

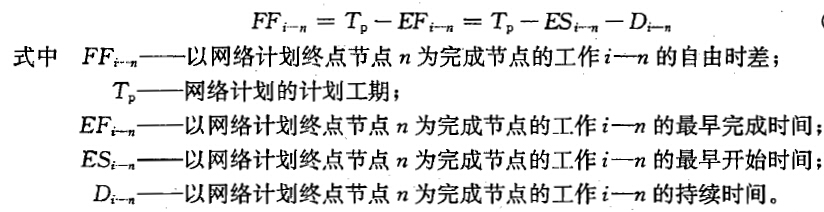

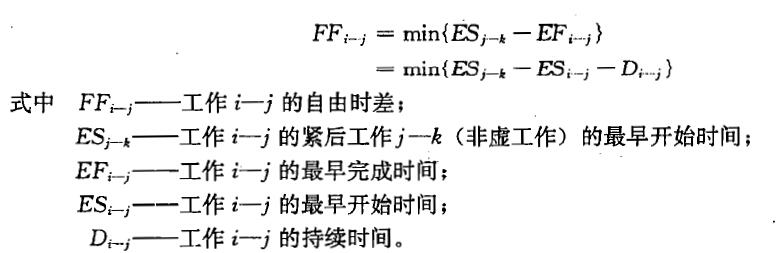

5.计算工作的自由时差:
(1)有紧后工作:
(2)无紧后工作,即以网络计划终点节点为完成节点的工作:
6.确定关键线路工作和关键线路。
(1)总时差最小的工作为关键工作。特别当Tp=Tc时,总时差为零的工作就是关键工作。
(2)关键线路:工作持续时间总和最大,可能有虚工作存在。
7.标注法:
(1)六时标注法:将每项的工作的6个参数均标注在图中。
(2)二时标注法:只需标注各项工作的持续时间、最早开始时间和最迟开始时间,其他时间参数由此3个参数导出。
工程项目管理-网络计划技术:
网络图的绘制:
基本概念-网络图和工作、工作之间的逻辑关系、紧前工作、紧后工作和平行工作、先行工作和后续工作、线路、关键线路和关键工作
网络图绘制规则和方法-双代号网络图、单代号网络图会双代号网络图的绘制区别
网络计划时间参数的计算:
时间参数的基本概念-工作持续时间和工期、工作的六个时间参数、节点最早时间和最迟时间、相邻两项工作之间的时间间隔
双代号网络计划时间参数的计算-按工作计算法、按节点计算法、标号法
单代号网络计划时间参数的计算-最早开始时间、最早完成时间、相邻两项工作之间的时间间隔、计划工期、总时差、自由时差、最迟完成时间和最迟开始时间、确定网络计划的关键线路、关键线路标注方法
双代号时标网络计划:
网络计划的优化:
网络计划执行中的控制:
