2015年造价工程师预习知识点:网络计算法、S曲线
网络计算法:
网络计算技术是一种用于工程进度控制的有效方法,在工程项目目标控制中采用这种方法又有助于工程成本的控制和资源的优化配置。
可按下列程序对工程进度目标进行控制:
1.根据工程项目具体要求编制网络计划图,并按有关目标要求进行网络计划的优化。
2.定期进行网络计划执行情况的检查,主要分析实际进度与计划进度的差异。
3.分析产生进度差异的原因以及工作进度偏差对总工期及后续工作的影响程度。
4.根据工程项目总工期及后续工作的限制条件,采取进度调整措施,调整原进度计划。
5.执行调整后的网络计划,并在执行过程中定期进行实际进度的检查与分析。
S曲线法:

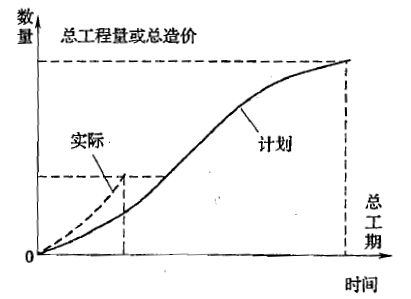

对一个工程项目而言,如果横坐标表示时间,纵坐标表示累计完成的工程数量或造价,即可形成一条形如“S”的曲线,如图:
S曲线可用于控制工程造价和工程进度,其控制程序如下:
1.根据工程项目进度计划安排,在以横坐标表示时间,纵坐标表示累计完成的工程数量或造价的坐标体系中,绘制工程数量或造价的计划累计S曲线。
2.根据工程进展情况,在同一坐标体系中绘制工程数量或造价的时间累计S曲线。
3.将实际S曲线与计划S曲线进行比较,以此判断工程进度偏差或造价偏差。
4.如果出现较大偏差,则应分析原因,并采取措施进行调整。
5.如果投资计划或进度计划作出调整后,需要重新绘制调整后的S曲线,以便在下一步控制过程中进行对比分析。
(责任编辑:·静)
