2015年造价工程师考试《造价管理》预习知识点:工程项目的计划与控制

工程项目计划体系工程项目施工组织设计施工组织总设计概述工程概况、总体施工部署施工总进度计划、资源配置计划施工总平面布置单位工程施工组织设计概述单位工程施工组织设计工程概况、总体施工部署单位工程施工总进度计划单位工程总体施工准备于主要资源配置计划单位工程主要施工方法、施工现场平面布置单位工程施工方案工程项目目标控制类型工程项目目标控制的内容、措施网络计算法、S曲线法香蕉曲线法、排列图法因果分析图法、直方图法、控制图法

【上节知识点回顾:工程项目的组织】

香蕉曲线法:

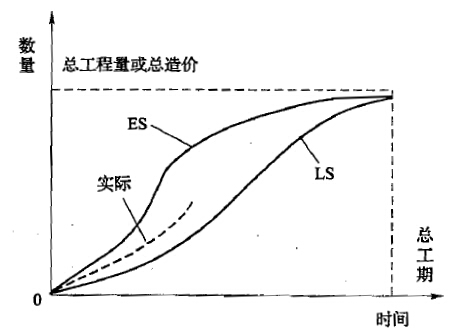

香蕉曲线法的原理与S曲线法的原理基本相同,其主要区别在于:香蕉曲线是以工程网络计划为基础绘制的。最早开始时间绘制ES曲线,最迟开始时间绘制LS曲线,两条S曲线组合在一起,即成为香蕉曲线。香蕉曲线同样可用来控制工程造价和工程进度。

其控制程序如下:

1.根据工程项目具体要求,编制工程网络计划,并计算工作时间参数。

2.根据工程网络计划,在以横坐标表示时间,纵坐标表示累计完成的工程数量或造价的坐标体系中,绘制工程数量或造价的ES曲线和LS曲线。

3.根据工程进展情况,在同一坐标体系中绘制工程数量或造价的实际累计S曲线。

4.将实际S曲线与计划香蕉曲线进行比较,以此判断工程进度偏差或造价偏差。

5.如果投资计划或进度计划作出调整后,需要重新绘制调整后的香蕉曲线,以便在下一步控制过程中进行对比分析。

排列图法:

排列图法又叫主次因素分析图或帕雷特(Pareto)图,是用来寻找影响工程(产品)质量主要因素的一种有效工具,是一种静态分析方法。

采用排列图分析影响工程(产品)质量的主要因素,可按以下程序进行:

1.列出影响工程(产品)质量的因素,并统计各影响因素出现的频数和频率。

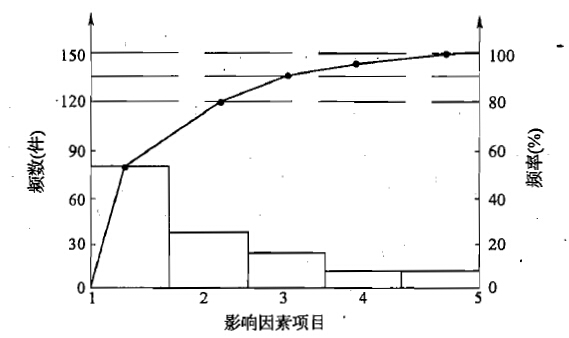

2.按质量印象因素出现频数由大到小的顺序,从左至右绘制排列图。

3.分析排列图,找出影响工程(产品)质量的主要因素。

1)A类因素:累计频率在0—80%的范围因素,主要因素;

2)B类因素:在80%—90%范围内,是次要因素;

3)C类因素:在90%—100%范围内,是一般因素。
