2014年工程计价新版教材知识点:建设工程造价构

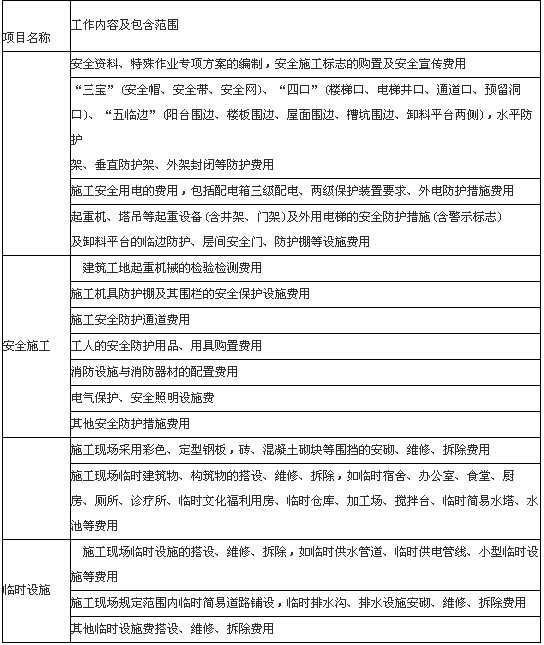

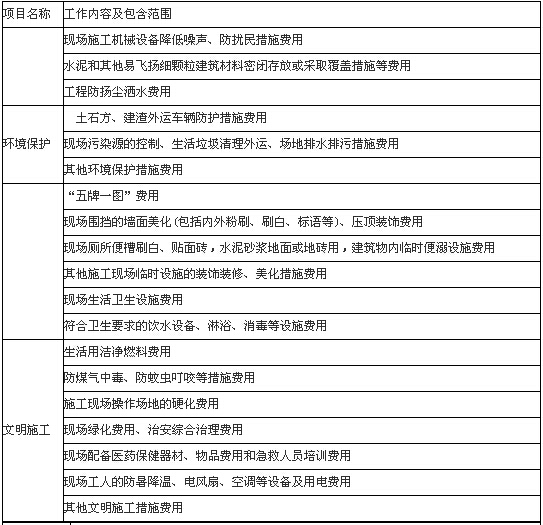

各项安全文明施工费的具体内容:
安全文明施工措施费的主要内容:
(2)夜间施工增加费。是指因夜间施工所发生的夜班补助费、夜间施工降效、夜间施工照明设备摊销及照明用电等费用。内容由以下各项组成:
1)夜间固定照明灯具和临时可移动照明灯具的设置、拆除费用。
2)夜间施工时,施工现场交通标志、安全标牌、警示灯的设置、移动、拆除费用。
3)夜间照明设备摊销及照明用电、施工人员夜班补助、夜间施工劳动效率降低等费用。
(3)非夜间施工照明费。是指为保证工程施工正常进行,在地下室等特殊施工部位施工时所采用的照明设备的安拆、维护及照明用电等费用。
(4)二次搬运费。是指由于施工场地条件限制而发生的材料、成品、半成品等一次运输不能达到堆放地点,必须进行二次或多次搬运的费用。
(5)冬雨季施工增加费。是指在冬季或雨季施工需增加的临时设施、防滑、排除雨雪,人工及施工机械效率降低等费用。内容由以下各项组成:
1)冬雨(风)季施工时增加的临时设施(防寒保温、防雨、防风设施)的搭设、拆除费用。
2)冬雨(风)季施工时,对砌体、混凝土等采用的特殊加温、保温和养护措施费用。
3)冬雨(风)季施工时,施工现场的防滑处理、对影响施工的雨雪的清除费用。
4)冬雨(风)季施工时增加的临时设施、施工人员的劳动保护用品、冬雨(91)季施工劳动效率降低等费用。
(6)地上、地下设施、建筑物的临时保护设施费。是指在工程施工过程中,对已建成的地上、地下设施和建筑物进行的遮盖、封闭、隔离等必要保护措施所发生的费用。
(7)已完工程及设备保护费。是指竣工验收前,对已完工程及设备采取的覆盖、包裹、封闭、隔离等必要保护措施所发生的费用。
(8)脚手架费。是指施工需要的各种脚手架搭、拆、运输费用以及脚手架购置费的摊销(或租赁)费用。通常包括以下内容:
1)施工时可能发生的场内、场外材料搬运费用。
2)搭、拆脚手架、斜道、上料平台费用。
3)安全网的铺设费用。
4)拆除脚手架后材料的堆放费用。
(9)混凝土模板及支架(撑)费。是指混凝土施工过程中需要的各种钢模板、木模板、支架等的支拆、运输费用及模板、支架的摊销(或租赁)费用。内容由以下各项组成:
1)混凝土施工过程中需要的各种模板制作费用。
2)模板安装、拆除、整理堆放及场内外运输费用。
3)清理模板黏结物及模内杂物、刷隔离剂等费用。
(10)垂直运输费。是指现场所用材料、机具从地面运至相应高度以及职工人员上下工作面等所发生的运输费用。内容由以下各项组成:
1)垂直运输机械的固定装置、基础制作、安装费。
2)行走式垂直运输机械轨道的铺设、拆除、摊销费。
(11)超高施工增加费。当单层建筑物檐口高度超过20m,多层建筑物超过6层时,可计算超高施工增加费,内容由以下各项组成:
1)建筑物超高引起的人工工效降低以及由于人工工效降低引起的机械降效费。
2)高层施工用水加压水泵的安装、拆除及工作台班费。
3)通信联络设备的使用及摊销费。
(12)大型机械设备进出场及安拆费。是指机械整体或分体自停放场地运至施工现场或由一个施工地点运至另一个施工地点,所发生的机械进出场运输及转移费用及机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费和安装所需的辅助设施的费用。内容由安拆费和进出场费组成:
1)安拆费包括施工机械、设备在现场进行安装拆卸所需人工、材料、机械和试运转费用以及机械辅助设施的折旧、搭设、拆除等费用。
2)进出场费包括施工机械、设备整体或分体自停放地点运至施工现场或由一施工地点运至另一施工地点所发生的运输、装卸、辅助材料等费用。
(13)施工排水、降水费。是指将施工期间有碍施工作业和影响工程质量的水排到施工场地以外,以及防止在地下水位较高的地区开挖深基坑出现基坑浸水,地基承载力下降,在动水压力作用下还可能引起流砂、管涌和边坡失稳等现象而必须采取有效的降水和排水措施费用。该项费用由成井和排水、降水两个独立的费用项目组成:
1)成井。成井的费用主要包括:①准备钻孔机械、埋设护筒、钻机就位,泥浆制作、固壁,成孔、出渣、清孔等费用;②对接上、下井管(滤管),焊接,安防,下滤料,洗井,连接试抽等费用。
2)排水、降水。排水、降水的费用主要包括:①管道安装、拆除,场内搬运等费用; ②抽水、值班、降水设备维修等费用。
(14)其他。根据项目的专业特点或所在地区不同,可能会出现其他的措施项目。如工程定位复测费和特殊地区施工增加费等。
2.措施项目费的计算
按照有关专业计量规范规定,措施项目分为应予计量的措施项目和不宜计量的措施项目两类。
(1)应予计量的措施项目。基本与分部分项工程费的计算方法相同,公式为:
措施项目费=∑(措施项目工程量×综合单价)(1.3.19)
不同的措施项目其工程量的计算单位是不同的,分列如下:
1)脚手架费通常按建筑面积或垂直投影面积按m2计算。
2)混凝土模板及支架(撑)费通常是按照模板与现浇混凝土构件的接触面积以m2计算。
3)垂直运输费可根据需要用两种方法进行计算:①按照建筑面积以m2为单位计算;
②按照施工工期日历天数以天为单位计算。
4)超高施工增加费通常按照建筑物超高部分的建筑面积以m2为单位计算。
5)大型机械设备进出场及安拆费通常按照机械设备的使用数量以台次为单位计算。
6)施工排水、降水费分两个不同的独立部分计算:①成井费用通常按照设计图示尺寸以钻孔深度按m计算;②排水、降水费用通常按照排、降水日历天数按昼夜计算。
(2)不宜计量的措施项目。对于不宜计量的措施项目,通常用计算基数乘以费率的方法予以计算。
1)安全文明施工费。计算公式为:
安全文明施工费=计算基数×安全文明施工费费率(%)(1.3.20)
计算基数应为定额基价(定额分部分项工程费+定额中可以计量的措施项目费)、定额人工费或定额人工费与机械费之和,其费率由工程造价管理机构根据各专业工程的特点综合确定。
2)其余不宜计量的措施项目。包括夜间施工增加费,非夜间施工照明费,二次搬运费,冬雨季施工增加费,地上、地下设施、建筑物的临时保护设施费,已完工程及设备保护费等。计算公式为:
措施项目费=计算基数×措施项目费费率(%)(1.3.21)
公式(1.3.21)中的计算基数应为定额人工费或定额人工费与定额机械费之和,其费率由工程造价管理机构根据各专业工程特点和调查资料综合分析后确定。
------
建设工程造价构成:建筑安装工程费用构成和计算
建筑安装工程费用的构成、 按费用构成要素划分建筑安装工程费用项目构成和计算、 按造价形成划分建筑安装工程费用项目构成和计算、 各项安全文明施工费的具体内容、 其他项目费、 国外建筑安装工程费用的构成、 国外建筑安装工程费用的组成形式和分摊比例
