工作时间分类:工人工作时间消耗的分类

研究施工中的工作时间最主要的目的是确定施工的时间定额和产量定额,其前提是对工作时间按其消耗性质进行分类,以便研究工时消耗的数量及其特点。

工作时间,指的是工作班延续时间。例如8小时工作制的工作时间就是8小时,午休时间不包括在内。对工作时间消耗的研究,可以分为两个系统进行,即工人工作时间的消耗和工人所使用的机器工作时间消耗。

工人工作时间消耗的分类:

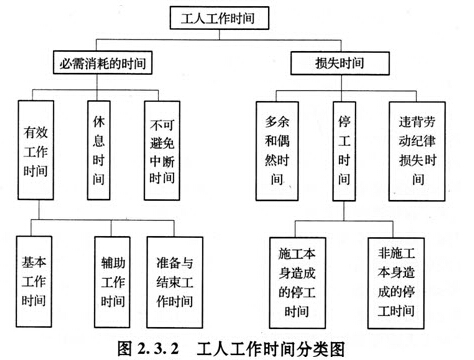

工人在工作班内消耗的工作时间,按其消耗的性质,基本可以分为两大类:必需消耗的时间和损失时间。工人工作时间的分类一般如图2.3.2所示。

(1)必需消耗的工作时间是工人在正常施工条件下,为完成一定合格产品(工作任务)所消耗掉时间,是制定定额的主要依据,包括有效工作时间、休息时间和不可避免中断时间的消耗。

1)有效工作时间是从生产效果来看与产品生产直接有关的时间消耗。其中,包括基本工作时间、辅助工作时间、准备与结束工作时间的消耗。

①基本工作时间是工人完成能生产一定产品的施工工艺过程所消耗的时间。通过这些工艺过程可以使材料改变外形,如钢筋揻弯等;可以改变材料的结构与性质,如混凝土制品的养护干燥等;可以使预制构配件安装组合成型;也可以改变产品外部及表面的性质,如粉刷、油漆等。基本工作时间所包括的内容依工作性质各不相同。基本工作时间的长短和工作量大小成正比。

②辅助工作时间是为保证基本工作能顺利完成所消耗的时间。在辅助工作时问里,不能使产品的形状大小、性质或位置发生变化。辅助工作时间的结束,往往就是基本工作时间的开始。辅助工作一般是手工操作。但如果在机手并动的情况下,辅助工作是在机械运转过程中进行的,为避免重复则不应再计辅助工作时间的消耗。辅助工作时间长短与工作量大小有关。

③准备与结束工作时间是执行任务前或任务完成后所消耗的工作时间。如工作地点、劳动工具和劳动对象的准备工作时间;工作结束后的整理工作时间等。准备和结束工作时间的长短与所担负的工作量大小无关,但往往和工作内容有关。这项时间消耗可以分为班内的准备与结束工作时间和任务的准备与结束工作时间。其中,任务的准备和结束时间是在一批任务的开始与结束时产生的,如熟悉图纸、准备相应的工具、事后清理场地等,通常不反映在每一个工作班里。

2)休息时间是工人在工作过程中为恢复体力所必需的短暂休息和生理需要的时间消耗。这种时间是为了保证工人精力充沛地进行工作,所以在定额时间中必须进行计算。休息时间的长短和劳动条件、劳动强度有关,劳动越繁重紧张、劳动条件越差(如高温),则休息时间需越长。

3)不可避免的中断所消耗的时间是由于施工工艺特点引起的工作中断所必需的时间。与施工过程工艺特点有关的工作中断时间,应包括在定额时间内,但应尽量缩短此项时间消耗。

(2)损失时间是与产品生产无关,而与施工组织和技术上的缺点有关,与工人在施工过程中的个人过失或某些偶然因素有关的时间消耗,损失时间中包括有多余和偶然工作、停工、违背劳动纪律所引起的工时损失。

1)多余工作,就是工人进行了任务以外而又不能增加产品数量的工作。如重砌质量不合格的墙体。多余工作的工时损失,一般都是由于工程技术人员和工人的差错而引起的,因此,不应计人定额时间中。偶然工作也是工人在任务外进行的工作,但能够获得一定产品。如抹灰工不得不补上偶然遗留的墙洞等。由于偶然工作能获得一定产品,拟定定额时要适当考虑它的影响。

2)停工时间,是工作班内停止工作造成的工时损失。停工时间按其性质可分为施工本身造成的停工时间和非施工本身造成的停工时间两种。施工本身造成的停工时间,是由于施工组织不善、材料供应不及时、工作面准备工作做得不好、工作地点组织不良等情况引起的停工时间。非施工本身造成的停工时间,是由于水源、电源中断引起的停工时间。前一种情况在拟定定额时不应该计算,后一种情况定额中则应给予合理的考虑。

3)违背劳动纪律造成的工作时间损失,是指工人在工作班开始和午休后的迟到、午饭前和工作班结束前的早退、擅自离开工作岗位、工作时间内聊天或办私事等造成的工时损失。由于个别工人违背劳动纪律而影响其他工人无法工作的时间损失,也包括在内。

(责任编辑:·静)
