2014年工程计价新版教材知识点:建设工程计价方(2)

2014-08-06 15:55来源:学信教育网评论 浏览

(2)写实记录法。写实记录法是一种研究各种性质的工作时间消耗的方法,包括基本工作时间、辅助工作时间、不可避免中断时间、准备与结束时间以及各种损失时间。采用这种方法,可以获得分析工作时间消耗和制定定额所必需的全部资料。这种测定方法比较简便、易于掌握,并能保证必需的精确度。因此,写实记录法在实际中得到了广泛应用。写实记录法的观察对象,可以是一个工人,也可以是一个工人小组。当观察由一个人单独操作或产品数量可单独计算时,采用个人写实记录。如果观察工人小组的集体操作,而产品数量又无法单独计算时,可采用集体写实记录。

1)写实记录法的种类。写实记录法按记录时间的方法不同分为数示法、图示法和混合法三种,计时一般采用有秒针的普通计时表即可。

①数示法写实记录。数示法的特征是用数字记录工时消耗,是三种写实记录法中精确度较高的一种,精确度达5s,可以同时对两个工人进行观察,适用于组成部分较少而且比较稳定的施工过程。数示法用来对整个工作班或半个工作班进行长时间观察,因此能反映工人或机器工作日全部情况。

②图示法写实记录。图示法是在规定格式的图表上用时间进度线条表示工时消耗量的一种记录方式,精确度可达30s,可同时对3个以内的工人进行观察。这种方法的主要优点是记录简单,时问一目了然,原始记录整理方便。

③混合法写实记录。混合法吸取数字和图示两种方法的优点,以图示法中的时间进度线条表示工序的延续时间,在进度线的上部加写数字表示各时间区段的工人数。混合法适用于3个以上工人工作时间的集体写实记录。.

2)写实记录法的延续时间。与确定测时法的观察次数相同,为保证写实记录法的数据可靠性,需要确定写实记录法的延续时间。延续时间的确定,是指在采用写实记录法中任何一种方法进行测定时,对每个被测施工过程或同时测定两个以上施工过程所需的总延续时间的确定。延续时间的确定,应立足于既不能消耗过多的观察时间,又能得到比较可靠和准确的结果。同时还必须注意:所测施工过程的广泛性和经济价值;已经达到的功效水平的稳定程度;同时测定不同类型施工过程的数目;被测定的工人人数以及测定完成产品的可能次、数等。写实记录法所需的延续时间如表2.3.2所示,必须同时满足表中三项要求,如其中任一项达不到最低要求,应酌情增加延续时间。

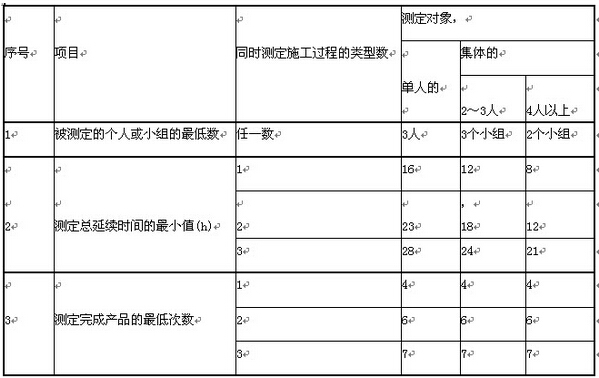

表2.3.2写实记录法确定延续时间表

(3)工作日写实法。工作日写实法是一种研究整个工作班内的各种工时消耗的方法。运用工作日写实法主要有两个目的,一是取得编制定额的基础资料;二是检查定额的执行情况,找出缺点,改进工作。当用于第一个目的时,工作日写实的结果要获得观察对象在工作班内工时消耗的全部情况,以及产品数量和影响工时消耗的影响因素。

其中,工时消耗应该按工消耗的性质分类记录。在这种情况下,通常需要测定3~4次。当用于第二个目的时,通过工作日写实应该做到:查明工时损失量和引起工时损失的原因,制订消除工时损失,改善劳动组织和工作地点组织的措施,查明熟练工人是否能发挥自己的专长,确定合理的小组编制和合理的小组分工;确定机器在时间利用和生产率方面的情况,找出使用不当的原因,订出改善机器使用情况的技术组织措施,计算工人或机器完成定额的实际百分比和可能百分比。

在这种情况下,通常需要测定1~3次。工作日写实法与测时法、写实记录法相比较,具有技术简便、费力不多、应用面广和资料全面的优点,在我国是一种采用较广的编制定额的方法。工作日写实法的缺点:由于有观察人员在场,即使在观察前做了充分准备,仍不免在工时利用上有一定的虚假性;工作日写实法的观察工作量较大,费时较多,费用亦高。

工作日写实法,利用写实记录表记录观察资料。记录时间时不需要将有效工作时间分为各个组成部分,只需划分适合于技术水平和不适合于技术水平两类。但是工时消耗还需按性质分类记录。工作日写实法示例如表2.3.3所示。

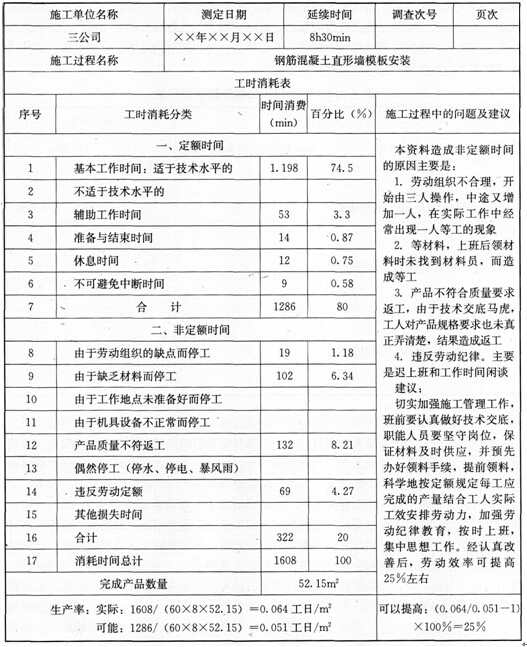

表2.3.3工作日写实法结果表

(责任编辑:·静)
