2015年造价工程师工程计价预习:工程量清单计价

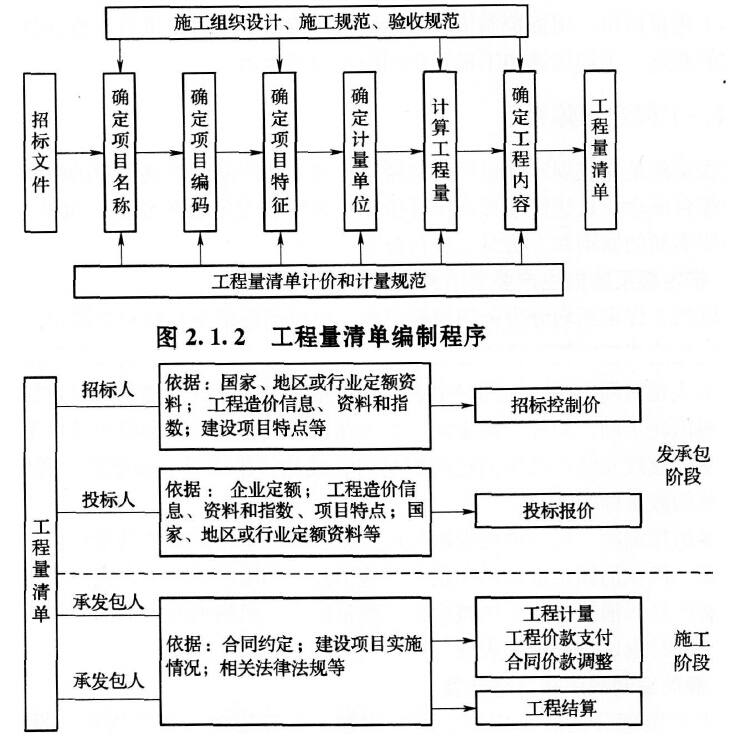

工程量清单计价的过程可以分为两个阶段,即工程量清单的编制和工程量清单应用两个阶段。
工程量清单应用过程:
(1)分部分项工程费=Σ(分部分项工程量×相应分部分项综合单价)
(2)措施项目费=Σ各措施项目费
(3)其他项目费=暂列金额+暂估价+计日工+总承包服务费
(4)单位工程报价=分部分项工程费+措施项目费+其他项目费+规费+税金
(5)单项工程报价=Σ单位工程报价
(6)建设项目总报价-Σ单项工程报价
风险费用是隐含于已标价工程量清单综合单价中,用于化解发承包双方在工程合同中约定内容和范围内的市场价格波动风险的费用。
