《水利水电工程》每日一练08月13日
1[单选题] 下列项目中,不属于水电工程设计概算项目划分的是( )。
A.枢纽工程
B.建设征地和移民安置
C.生态工程
D.独立费用
参考答案:C
2[单选题] 下列地基处理措施中,不属于排水法的是( )。
A.砂垫层
B.排水井
C.塑料多孔排水板
D.将碎石冲击压入土中
参考答案:D
3[简答题]背景资料
某水利工程经监理工程师批准的施工网络计划如下图所示(单位:天)。
合同约定:工程所用全部材料、设备由承包人采购。如工程工期提前,奖励标准为1万元/天;如工程工期延误,支付违约金标准为1万元/天。
施工过程中发生如下事件:
事件1:当工程施工按计划进行到第100天末时,因承包人的施工设备故障造成E工作中断施工。为保证工程顺利完成,有关人员提出以下施工调整方案。
方案一:修复设备。设备修复后E工作继续进行,修复时间是20天,修理费用2万元;
方案二:调剂设备。B工作所用的设备能满足E工作的需要,B完成后,使用B工作的设备完成E工作未完成工作量,其他工作均按计划进行;
方案三:租赁设备。租赁设备的运输安装调剂时间为10天。设备正式使用期支付租赁费用,其标准为350天/元。
项目经理选择了最优方案并予以实施。
事件2:H工作为工程设备安装。设备进场,承包人进行检验和交货验收后,把将产品合格证书提交给监理工程师。监理要求重新检验并进行相关设备性能测试。H工作完成后承包人要求监理人增加设备测试费用0.5万元。
问题
1.计算施工网络进度计划的工期以及E工作的总时差,并指出施工网络进度计划的关键线路。
2.若各项3-作均按最早时间施工,分析指出事件1中项目经理选择的最优方案。
3.根据施工调整最优方案,用单代号网络图绘制调整后的施工进度计划并用双箭线标注关键线路(网络进度计划中应将E工作分解为E1和E2,其中E1表示已完成,E2表示未完成工作)。
4.指出事件2中的不妥之处并简要说明理由。
参考解析:
1.计划工期为450天,E工作的总时差为15天。
关键线路为A→C→D→H→I(或①→③→④→⑥→⑦→⑧)。
2.项目经理应选择方案三。

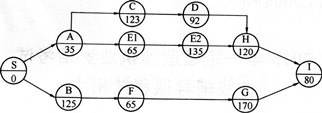

3.
4.“设备进场,承包人进行检验和交货验收后,把将产品合格证书提交给监理工程师”不妥。应会同监理人进行检验和交货验收。
“承包人要求监理人增加设备测试费用0.5万元”不妥,设备测试费用应由承包人承担。
4[单选题] 大型采石场开采的主要爆破方法是( )。
A.浅孔爆破法
B.深孔爆破法
C.洞室爆破法
D.光面爆破法
参考答案:B
5[单选题]水利水电工程专业注册建造师执业工程范围不包括( )。
A.桥梁
B.钢结构
C.无损检测
D.爆破与拆除
参考答案:A
6[单选题] 下列管理过程的审计,不属于水利工程基本建设项目审计的是( )。
A.开工审计
B.建设期间审计
C.后评价审计
D.竣工决算审计
参考答案:C
7[多选题] 大体积混凝土温控措施有( )等。
A.减少混凝土的发热量
B.降低混凝土的入仓温度
C.减小粗骨料粒径
D.减少粉煤灰掺量
E.加速混凝土散热
参考答案:A,B,E
8[多选题] 根据《关于加强小型病险水库除险加固项目验收管理的指导意见》(水建管[2013]178号),小型病险水库除险加固项目政府验收包括( )。
A.竣工验收
B.蓄水验收
C.单位工程验收
D.阶段工程验收
E.合同工程完工验收
参考答案:A,B
9[简答题]单位工程完工后,项目法人组织监理单位、施工单位成立了工程外观质量评定组。评定组由4人组成,其中高级工程师2名,工程师1名,助理工程师1名。竣工验收主持单位发现评定组织工作存在不妥之处并予以纠正。
问题:根据《水利水电工程施工质量检验与评定规程))(SL 176—2007)有关规定,指出工程外观质量评定组织工作的不妥之处,并提出正确做法。
参考解析:
评定组由4人组成人数不对,其中助理工程师1名不对;评定组由5人组成,其中高级工程师2名,工程师3名。
