2015年一级建造师项目管理预习:工程网络计划有(4)
(二)计算时间间隔LAGi.j
相邻两项工作i和J之间在满足时距之外,还有多余的时间间隔LAGi.j 应按下式计算:

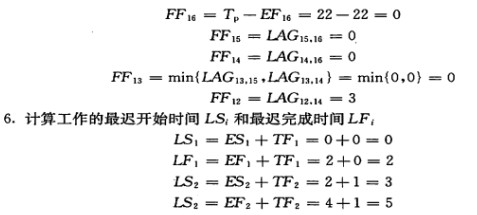

.jpg)
将以上计算结果标注在图1Z203033-4的相应位置
7.关键工作和关键路线的确定
根据计算结果,总时差为零的工作:A1、B1、B2、C2、C3、E、G、H、I,均为关键工作。 从路线节点①节点开始到终点节点⑯节点均为关键工作,且所有工作之间时间间隔为零的线路,即①-③-⑤-⑧-⑨-⑪-⑬-⑭-⑯、①-③-⑤-⑧-⑨-⑪-⑬-⑮-⑯为关键路线,用粗线标示在图1Z203033-4中。
三、单代号搭接网络计划的时间参数计算
(一)计算工作最早时间
1.计算最早时间参数必须从起点节点开始依次进行,只有紧前工作计算完毕,才能计算本工作。
2.开始时间应按下列步骤进行:起点节点的工作最早开始时间为零,即:
ESi=0(i=起点节点编号) (1Z203033-28)
其他工作j的最早开始时间(ESi)根据时距应按下列公式计算:
相邻时距为STSi,j时,
ESj= ESi+STSi,j (1Z203033-29)
相邻时距为FTFi,j时,
ESj= ESi+Di+FTFi,j-Dj (1Z203033-30)
相邻时距为STFi,j时,
ESj= ESi+Di+STFi,j–Dj (1Z203033-31)
相邻时距为FTFi,j时,
ESj= ESi+Di+FTFi,j–Dj (1Z203033-32)
3.计算工作最早时间,当出现最早开始时间为负值时,应将改工作j与起点节点用虚线相连接,并确定其时距为:
STS起点节点,j=0 (1Z203033-33)
4.工作j的最早完成时间EFj应按下式计算:
EFj =ESj +Dj (1Z203033-34)
5.当有两种以上的时距(有两项工作或两项以上紧前工作)限制工作间的逻辑关系时,应分别进行计算其最早时间,取其最大值。
6.搭接网络计划中,全部工作的最早完成时间的最大值若在中间工k,则该中间工
作k应与终点节点用虚箭线相连接,并确定其时距为:
FTFK,终点节点=0 (1z203033—35)
7.搭接网络计划计算工期Tc由与终点相联系的工作的最早完成时间的最大值决定。
8.网络计划的计划工期Tp的计算应按下列情况分别确定:
当已规定了要求工期Tr时,Tp≤Tr
当未规定要求工期时,Tp=Tc0
(二)计算时间间隔LAGi.j
相邻两项工作i和J之间在满足时距之外,还有多余的时间间隔LAGi.j 应按下式计算:
.jpg)
(三)计算工作总时差
工作主的总时差豫;应从网络计划的终点节点开始,逆着箭线方向依次逐项计算。当部分工作分期完成时,有关工作的总时差必须从分期完成的节点开始逆向逐项计算。终点节点所代表工作n的总时差TFn值应为:
.jpg)
