  5[简答题] 1.某总承包施工企业根据某安装工程的招标文件和施工方案决定按以下数据及要求进行投标报价:该安装工程按设计文件计算出各分部分项工程工料机费用合计为6000万元,其中人工费占10%。

  安装工程脚手架搭拆的工料机费用,按各分部分项工程人工费合计的8%计取,其中人工费占25%;安全防护、文明施工措施费用,按当地工程造价管理机构发布的规定计100万元,根据原建设部建办[2005]89号《建设工程安全防护、文明施工措施费用及使用管理规定》中“投标方安全防护、文明施工措施的报价,不得低于根据工程所在地工程造价管理机构测定费率计算所需费用总额的90%”的规定,业主要求按90%计;其他措施项目清单费用按l50万元计。施工管理费、利润分别按人工费的60%、40%计。

  按业主要求,总承包企业将占工程总量20%的部分专业工程发包给某专业承包企业,总承包服务费按分包专业工程各分部分项工程人工费合计的l5%计取。规费按8万元计;税金按税率3.50%计。

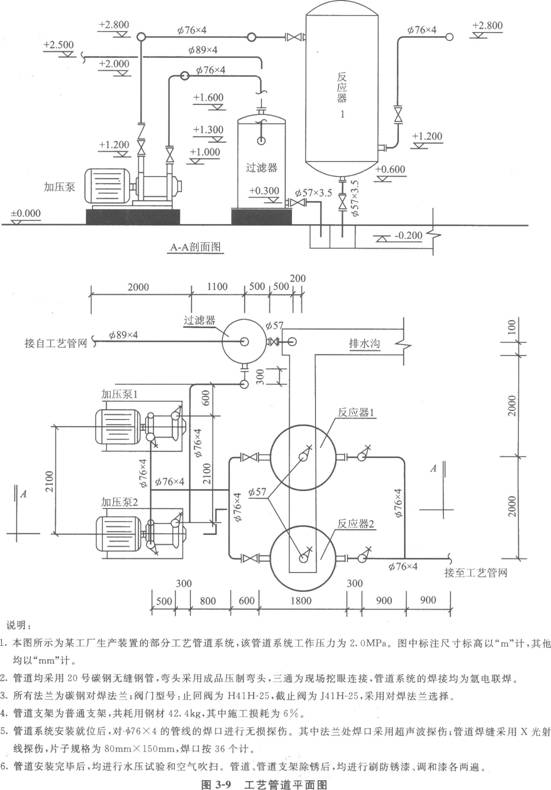

  2.其中某生产装置中部分工艺管道系统如图3-9所示。

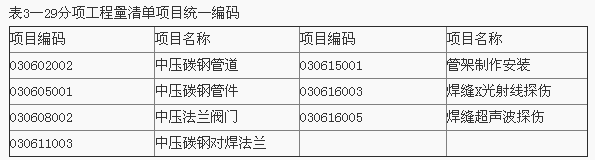

  管道系统各分部分项工程清单项目的统一编码见表3—29。

  问题

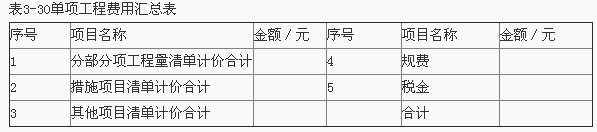

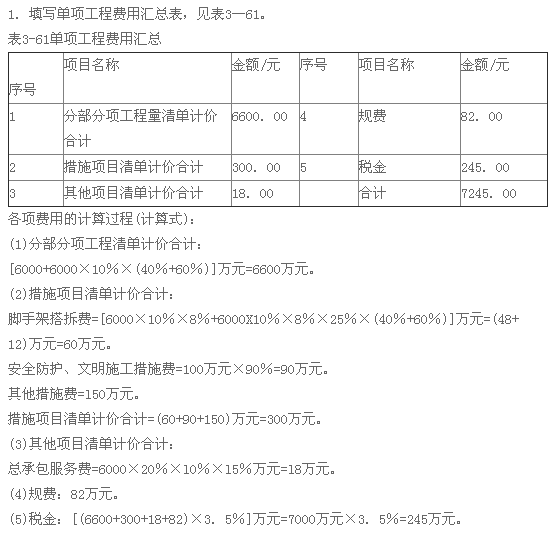

  1.按照《建设工程工程量清单计价规范》和建标[-2003]206号文《建筑安装工程费用项目组成》的规定,计算出总承包企业对该单项工程(含分包专业工程)的投标报价。将各项费用的计算结果填入表3—30单项工程费用汇总表中,其计算过程写在表3—30单项工程费用汇总表的下面(计算结果均保留整数)。

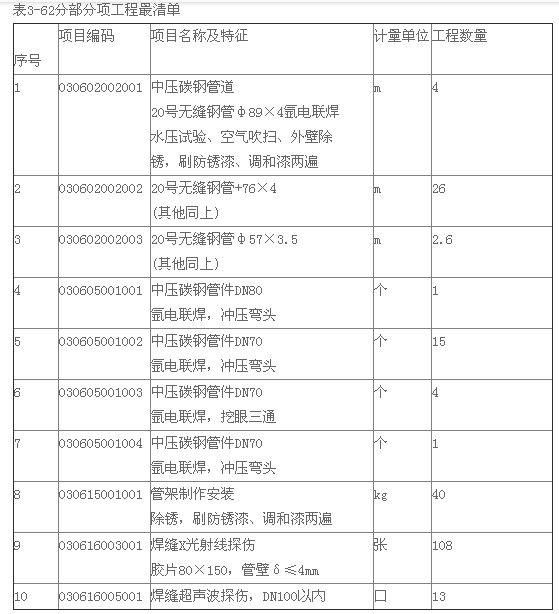

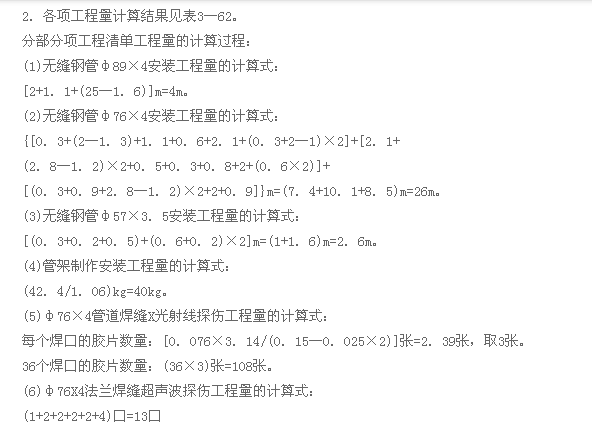

  2.根据《建设工程工程量清单计价规范》的规定,计算管道φ89×4、管道φ76×4、管道φ57×3.5、管架制作安装、焊缝X光射线探伤、焊缝超声波探伤六项工程量,并写出计算过程(计算结果均保留一位小数)。编列出该管道系统(注:阀门、法兰安装除外)的分部分项工程量清单项目,将结果填人表3—31分部分项工程量清单表。
