  1[简答题] 某大型工业项目的主厂房工程,发包人通过公开招标选定了承包人,并依据招标文件和投标

  文件与承包人签订了施工合同。合同中部分内容如下:

  (1)合同工期l60d,承包人编制的初始网络进度计划,如图5—3所示。



  由于施工工艺要求,该计划中C、E、I三项工作施工需使用同一台运输机械;B、D、H三项工作施工需使用同一台吊装机械。上述工作由于施工机械的限制只能按顺序施工,不能同时平行进行。

  (2)承包人在投标报价中填报的部分相关内容:①完成A、B、C、D、E、F、G、H、I九项工作的人工工日消耗量分别为:100、400、400、300、200、60、60、90、1000个工日;②工人的日工资单价为50元/工日,运输机械台班单价为2400元/台班,吊装机械台班单价为l200元/台班;③分项工程项目和措施项目均采用以直接费为计算基础的工料单价法,其中的间接费费率为l8%,利润率为7%,税金按相关规定计算。施工企业所在地为县城。

  (3)合同中规定:人工窝工费补偿25元/工日,运输机械折旧费1000元/台班,吊装机械折旧费500元/台班。

  在施工过程中,由于设计变更使工作E增加了工程量,作业时间延长了20d,增加用工100

  个工日,增加材料费2.5万元,增加机械台班20个,相应的措施费增加l.2万元。同时,E、H、I的工人分别属于不同工种,H、I工作分别推迟20d。

  问题

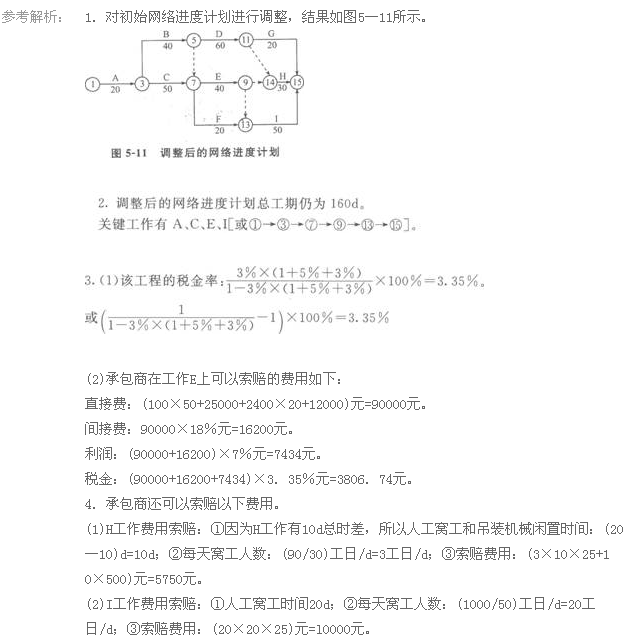

  1.对承包人的初始网络进度计划进行调整,以满足施工工艺和施工机械对施工作业顺序的制约要求。

  2.调整后的网络进度计划总工期为多少天?关键工作有哪些?

  3.按《建筑安装工程费用项目组成》(建标[2003]206号)文件的规定计算该工程的税率。分项列式计算承包商在工作E上可以索赔的直接费、间接费、利润和税金。

  4.在因设计变更使工作E增加工程量的事件中,承包商除在工作E上可以索赔的费用外,是否还可以索赔其他费用?如果有可以索赔的其他费用,请分项列式计算可以索赔的费用;如果没有,请说明原因。

  (计算结果均保留两位小数)
